风机墙 N+1 失效联动怎么验收?设备端功能测试清单

风机墙已经按 N+1 配了模块,不等于设备端的 N+1 已经通过验收。真正需要见证的是:指定一台风机退出后,控制器能否识别正确的设备,报警能否到达正确的位置,剩余模块是否在批准边界内响应,阵列是否继续完成项目预先定义的任务,以及故障恢复后系统是否安全回到目标状态。

这不是一篇“再算一次台数”的文章。这里把调试人员最容易漏掉的刺激方式、时间戳、设备身份、共因路径和复位记录拆成一张设备端功能测试清单。任何合格值都应来自项目批准文件;本文不会替现场填写风量、压力、延时、转速、电流或温升限值,也不声称某个现有项目已经通过测试。

双平台视频只用于理解 N+1 数量逻辑

抖音和 B 站视频说明为什么“需要台数再加一台”只是计算起点,并展示一个演示算例。视频不是失效联动测试记录,也不证明可见风机墙、任何 EC630 型号或现场机组达到演示风量。先用视频统一概念,再把下面的测试项绑定到本项目的准确设备和批准值。

抖音视频:打开抖音观看

B站视频:打开B站观看

测试前先冻结设备身份和验收合同

测试表首页应写清设备编号、风机墙位置、模块排列图、每台模块编号、准确型号及完整后缀、图纸修订、控制器与软件版本、通讯协议修订、阵列控制参数和批准日期。只写“630 EC 风机”或“支持 Modbus”不够:同一外形平台可能有不同接线、反馈和寄存器定义,另一个后缀的地址不能复制过来。

随后冻结任务边界:正常工况、指定单模块不可用工况、必须维持的风量与压力口径、测点、稳定时间、允许运行区、报警时限、恢复条件和见证人。若项目文件尚未给出判据,应先开出待确认项,不能由调试人员临场创造一个“通用百分比”。

先批准故障刺激方式,不要用危险动作代替测试

“停止指令”“转速反馈丢失”“设备故障状态”“通信中断”和“动力电源丢失”是不同事件。发送停止指令时,控制器可能仍在线且无故障;拔掉通信线只能证明失联处理;切断一台电源又可能绕过设备内部报警。测试矩阵必须逐行写明刺激是什么、预期由谁检测、哪些信号应该出现,不能把一次停机当成所有故障模式均已覆盖。

刺激方法须由制造商、设备集成方和项目安全负责人批准。测试前确认防护罩、检修门、急停、隔离点、人员站位和终止条件。不得用手或工具阻挡叶轮,不得在带电状态拔插未批准的端子,也不得为了制造报警破坏保护装置。涉及开盖、接线或机械接触时,按现场上锁挂牌和电气安全程序处理。

基线不是一张截图,要能与故障后的同一边界比较

开始前让机组在批准的初始状态稳定运行,记录所有运行模块的指令值、实际转速或反馈、故障状态、通信状态、电流或输入功率,以及阵列风量、静压或全压、过滤器和盘管状态、风阀位置、空气状态与测点。测量仪器、量程、校准状态和采样间隔也要进入记录。

风量或压力必须使用项目约定的方法与同一测量边界。目录曲线、单台试验值和设备端现场读数不是同一种证据。需要核对候选工作点时,可先复习离心风机曲线解读方法,但最终判定仍以本项目批准的阵列配置、测点和验收文件为准。

先证明地址、模块和现场位置一一对应

风机墙最隐蔽的问题之一,不是没有报警,而是报警指向了错误的模块。测试前逐台核对现场标签、控制器地址、BMS 点名、排列图位置和实际转速反馈。可在安全范围内对单台下达一个可辨识的小幅指令变化,确认只有目标模块的反馈随之变化,再恢复基线。

把这张映射表作为失效测试的附件。若地址重复、点名错位或反馈串线,立即停止后续验收;否则测试可能看似“有报警”,维护人员却会走到另一台设备前。协议文件中的故障状态、实际转速和开关状态字段只能按准确修订读取,不能凭经验猜地址或数据缩放。

单风机不可用测试:按时间线记录整条联动链

选定目标模块和批准的刺激方式后,先记录事件起点 t0。随后分别记录本地控制器识别时刻、设备或网关状态变化、BMS 报警出现时刻、剩余模块指令开始变化时刻,以及阵列重新稳定的时刻。绝对时间和相对耗时都应保留,所有记录设备要先对时。

见证人需要逐项确认:退出的是指定模块;现场和上位机显示的身份一致;报警文本、级别、保持或确认逻辑符合批准文件;其余模块的指令与反馈方向正确;转速、电流、功率和温升没有越过批准边界;系统在规定保持时间内没有振荡或反复启停。若某项没有测点,就写“未验证”,不要用“看起来正常”代替数据。

控制动作正确之后,还要证明空气侧任务

剩余风机提速不等于阵列任务已经完成。测试期间应在与基线相同的边界复测风量和压力,并记录过滤器、盘管、风阀及其他会改变系统阻力的状态。停机模块附近还要检查项目采用的隔离或防回流装置是否处于预期位置,是否出现异常回流、拍击或泄漏迹象。

阵列性能与风机数量、排列、间距、静压箱、控制器、运行模块数和附属件共同相关。未经测试的排列不能由单台曲线直接证明;同样,照片和 CAD 只能帮助核对可见结构、检修空间和接口,不能证明风量保持率、控制稳定性或 N+1 结果。

把单模块冗余和共因故障分开验

一台模块退出的测试通过,也不能证明公共电源、公共控制器、同一网络段、同一压力传感器或共用隔离机构具有冗余。测试文件应画出这些共用路径,说明哪些属于本次 N+1 边界,哪些由其他电气、控制或系统级试验覆盖。

通信中断、传感器失真、控制器重启和公共电源异常若在项目范围内,应采用各自批准的安全用例,分别验证失联策略、报警和恢复。不要把多个故障同时注入来“提高难度”;那会使原因和结果无法追溯,也可能把设备推入未批准状态。

恢复阶段要验复位、重启和报警关闭

按批准步骤撤销刺激后,记录目标模块何时重新可用、是否需要人工确认、报警何时清除,以及模块怎样重新加入阵列。确认系统没有未经允许的自动重启、没有同时冲击启动,也没有因手动复位把仍然存在的故障掩盖掉。

恢复后再次记录与基线相同的一组量,检查控制指令、实际反馈、风量、压力和模块分配是否回到允许状态。出现异常时保留原始日志和事件顺序,完成整改后用同一用例复测;不能只补一张“已恢复”的照片。

真实风机墙照片能帮助核对位置,不能代替验收数据

下面是 LONGWELL 已核验的真实风机墙画面,可用于说明模块排列、框架和检修侧的可见关系。它不证明照片中的阵列型号、控制协议、风量、压力、报警逻辑或任何项目验收结论。

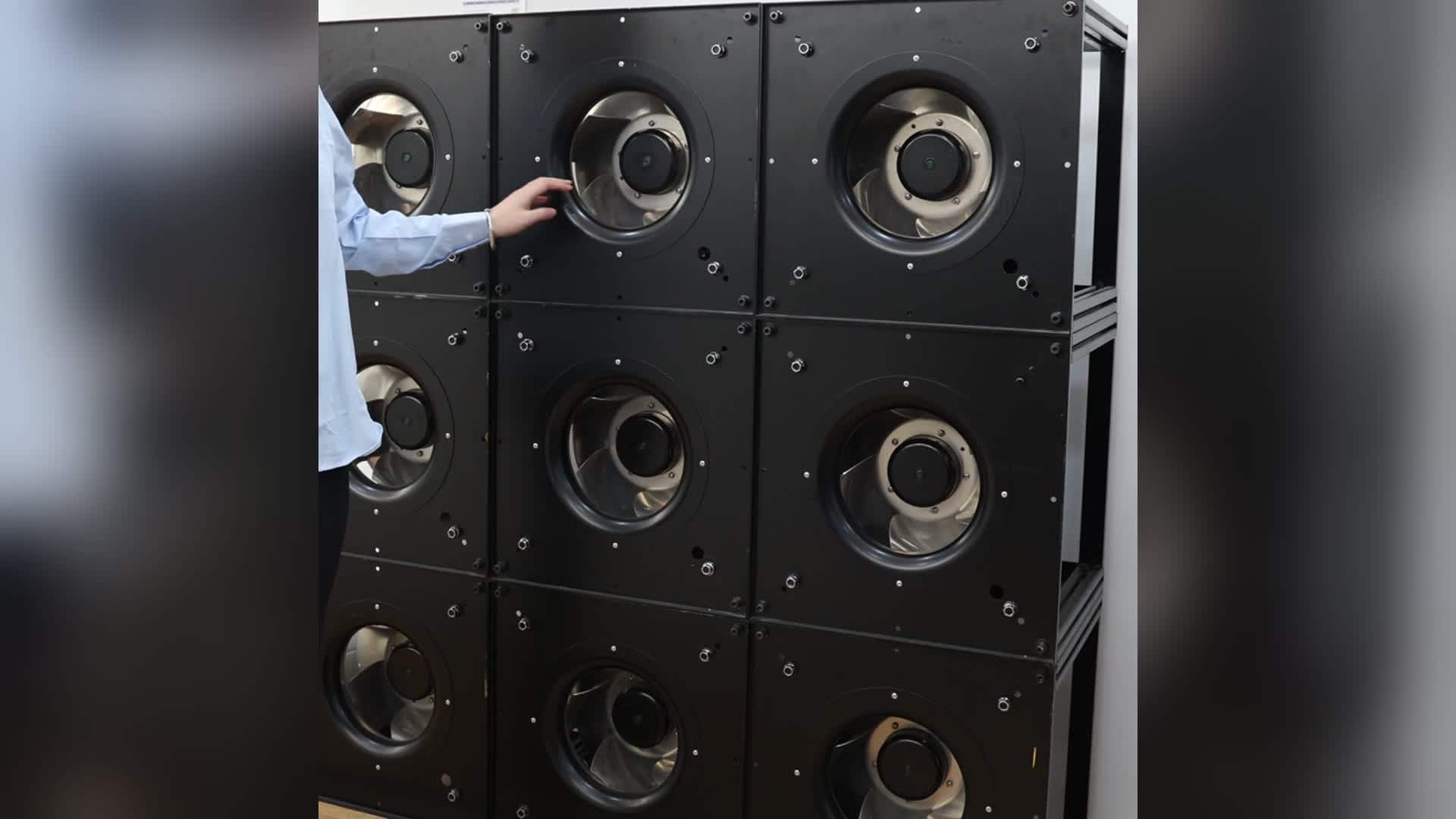

LONGWELL 真实风机墙画面,可见九个风机模块、阵列框架与检修侧

用途边界:只看可见结构与维护语境。CAD 同样只可证明经身份和修订核验后的几何,不可当作性能、联动或项目结果证据。

可直接复制到调试表的见证清单

  1. 设备编号、位置、模块排列图、型号完整后缀、图纸和软件或协议修订;
  2. 正常与单模块不可用工况的任务、测点、允许范围、保持时间和终止条件;
  3. 现场标签、通信地址、BMS 点名、排列位置与实际反馈的逐台映射;
  4. 故障刺激类型、批准方法、实施人、见证人、风险控制和事件起点;
  5. 本地状态、上位机报警、指令、实际转速、通信、电流或功率的时间线;
  6. 故障前后同一边界下的阵列风量、压力、系统状态和仪器信息;
  7. 停机模块隔离或防回流状态、剩余模块允许区和稳定保持结果;
  8. 公共电源、控制器、网络、传感器和机构等共因路径的覆盖说明;
  9. 恢复顺序、报警确认与清除、重新加入阵列、异常关闭和复测编号;
  10. 原始趋势、事件日志、照片、偏差单、整改证据及各方签字日期。

从验收结果回到 RFQ 和设备交付

验收表不应在调试结束后被归档遗忘。把准确型号后缀、控制接口、点表、故障字定义、趋势采样、允许运行区、复位逻辑和复测要求写回设备交付包,让后续采购、运维和备件更换使用同一版本。

需要建立候选硬件范围时,可浏览LONGWELL 离心风机产品族入口。该产品族入口只用于识别可进一步核验的系列和形成候选清单,不证明任一型号已经适用于风机墙、支持某个协议、通过 N+1 验收或满足本项目工况。正式 RFQ 仍须要求供应商按完整后缀和受控修订回填。

风机墙 N+1 功能测试常见问题

关闭一台风机,就算完成失效测试吗?

不一定。正常停止、设备故障、无转速、通信中断和掉电的检测路径不同,必须按测试矩阵注明本次实际覆盖的刺激类型。

看到剩余风机升速,就能判定通过吗?

不能。还要验证设备身份、报警时间线、允许运行区、空气侧任务、隔离或回流、稳定保持和恢复结果。

协议里有故障寄存器,可以直接套用吗?

只能使用准确型号、后缀、控制器和协议修订对应的定义。不同项目文件里的地址、缩放或故障语义不可互相移植。

平台视频能作为验收附件吗?

视频可作为原理培训入口,不能代替项目测试用例、校准仪器记录、趋势日志、偏差关闭和见证签字。

有类似风机或散热项目? 请把风量、压力、安装空间和使用环境发给 LONGWELL 工程团队。 邮件咨询 →

发表评论

您的邮箱地址不会被公开。 必填项已用 * 标注

滚动至顶部

获取报价 / 选型建议

留下需求,工程师一个工作日内回复您。

下载资料 / 产品目录

请填写以下信息,提交后即可自动开始下载,我们也会为您提供进一步的专业支持。

* 您的信息仅用于资料发送与技术支持,我们不会对外泄露。

邮件询盘立即发送询盘
电话 WhatsApp 立即询盘
