风量不足时,“换一台更强的风机”看似最快,真正难点却不是找到更大的目录数字,而是判断现有系统是否确实缺少风机容量,以及新风机能否在不改变关键边界的前提下覆盖真实工况。只有工况、外形包络、法兰与安装孔、供电与控制、运行边界和安装后实测全部通过,才可以把方案称为原位替换。
本文给出一条可执行的判定链:先诊断系统,再定义目标风量—压力点,建立替换指纹,叠加风机与系统曲线,核对风机定律的适用边界,最后用现场数据做通过或改造判断。它不承诺任何型号可以“无条件免改造”,也不根据照片、直径或最大风量直接批准替换。
抖音视频:打开抖音观看
先确认:是真的容量不足,还是系统把风量吃掉了
替换前先排除可恢复的问题。检查过滤器和盘管是否堵塞、风阀是否停在错误位置、入口是否被遮挡、叶轮旋向是否正确、皮带是否打滑、软接和风管是否泄漏,以及进出口附近是否有急弯、旋流或明显缩口。任何一项异常,都可能让一台原本合适的风机表现得像“容量不足”。
诊断时要同时记录风量、风机段或系统约定测量面的压力、转速或控制指令、过滤器状态、风阀位置、空气温度和测点。若修复系统问题后风量恢复,就应先闭合故障原因,而不是用更大风机掩盖阻力、泄漏或控制错误。
如果前一步仍在判断应采用前倾还是后倾离心结构,可先参考前倾与后倾离心风机选型方法,把叶片形式放回同一工况与完整曲线中比较。结构类型只帮助建立候选范围;本文继续回答的是候选风机能否在机械、电气和运行边界不变时真正原位落位。
把“更强”改写成可验证的 Q@ΔP
“风量更大”“压力更高”都不是完整需求。应在真实运行条件下写出目标体积流量 Q 与同一测量边界下所需压力 ΔP,并注明静压或全压、空气状态、过滤器和阀门状态。若设备有日常、最不利阻力、低负荷或特殊模式,应分别列出,不能把最大风量和最大压力从不同曲线端点拼成一个虚假工况。
| 状态 | 必须冻结的输入 | 替换方案要回答 |
|---|---|---|
| 日常运行 | 目标 Q@ΔP、阀位、过滤器状态、空气条件 | 能否在适合连续运行的区间稳定覆盖 |
| 最不利阻力 | 终阻力、最大实际系统阻力、允许输入 | 是否仍覆盖工况且不越过功率和转速边界 |
| 低负荷 | 最小风量、控制下限、允许波动 | 能否稳定调节,是否需要启停或分级 |
旧铭牌和原型号可用于恢复设备身份,却不能自动代表今天的系统需求。支路、过滤等级、风阀策略、盘管和工艺都可能已经变化。无法确认的数据应标为待测或待回填,不要补一个看似合理的数字。

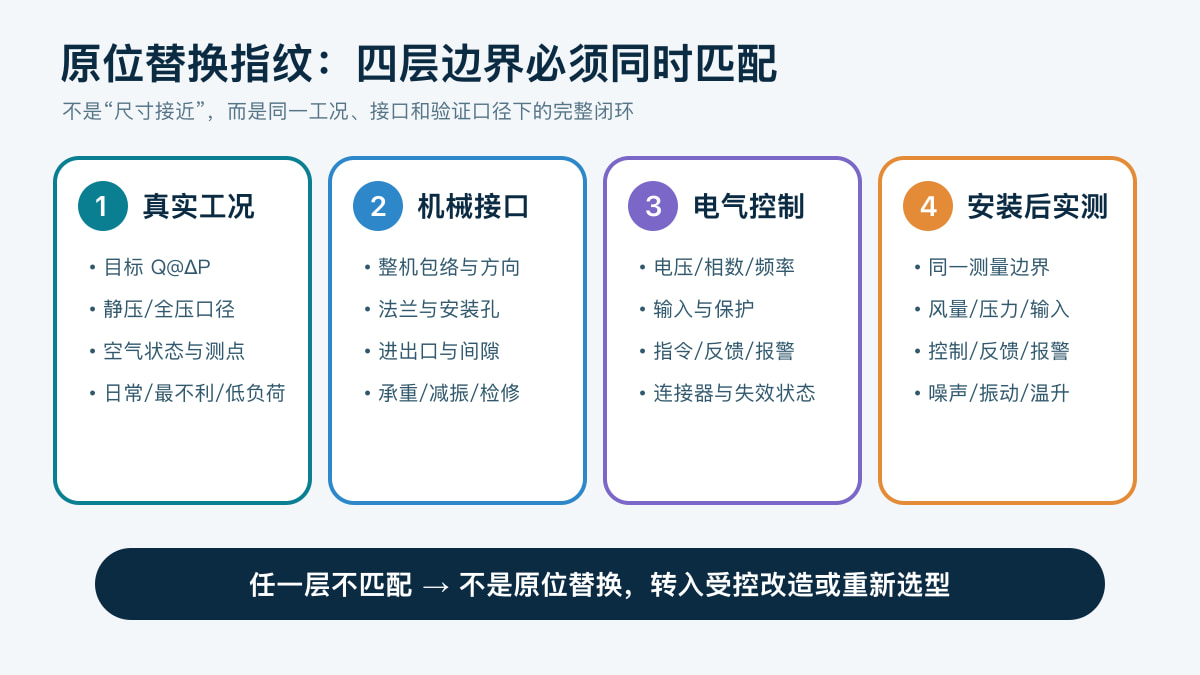

建立原位替换指纹:四层边界缺一不可
一份可审核的替换指纹至少包含四层:真实工况、机械接口、电气控制和验证方法。询价时把这些字段发给供应商,供应商才能针对同一边界回填候选型号、完整后缀、曲线与图纸修订。

图片边界:上图是原位替换判定框架,不是任何具体产品的尺寸图、接线图或性能承诺。项目尺寸、接口和电气边界必须来自现场测量与精确型号受控资料。
机械包络要核对到法兰、孔位和检修路径
“外形能放进去”只通过了第一道门。应记录整机长宽高、进出口方向与尺寸、法兰面、安装孔坐标、支架与重心、安装方向、进风间隙、出口过渡、减振件、线缆出口以及可用检修空间。还要确认旧风机能否拆出、新风机能否送入,工具和紧固件是否有操作空间。
任何转接板、改孔、过渡段、支架或接线变更,都应明确计入方案。它们并不意味着项目失败,但意味着“原位替换”已经变成受控改造。完成边界后,可从蜗壳风机产品系列入口浏览结构与产品族;系列页面只用于导航,不能替代精确型号、曲线、图纸和样机验证。
叠加风机曲线与系统曲线,不要只比目录最大值
候选风机必须使用可追溯到精确型号、完整后缀、转速、空气条件、测试布置和文件修订的曲线。把每个目标 Q@ΔP 放入同一压力口径下,再查看工作点附近的允许转速、输入或功率、控制范围和供应方限制。曲线覆盖某一个点,只说明候选进入下一轮,不等于已经批准采购。
系统曲线同样重要。过滤器、盘管、风阀、格栅、消声器、弯头、过渡段和设备内部通道共同决定阻力;入口旋流、遮挡、出口急弯或扩散不足还会形成系统效应,使装机表现偏离理想实验室曲线。需要复习曲线族、压力口径和交点,可查看离心风机曲线解读方法。
B站视频:打开B站观看

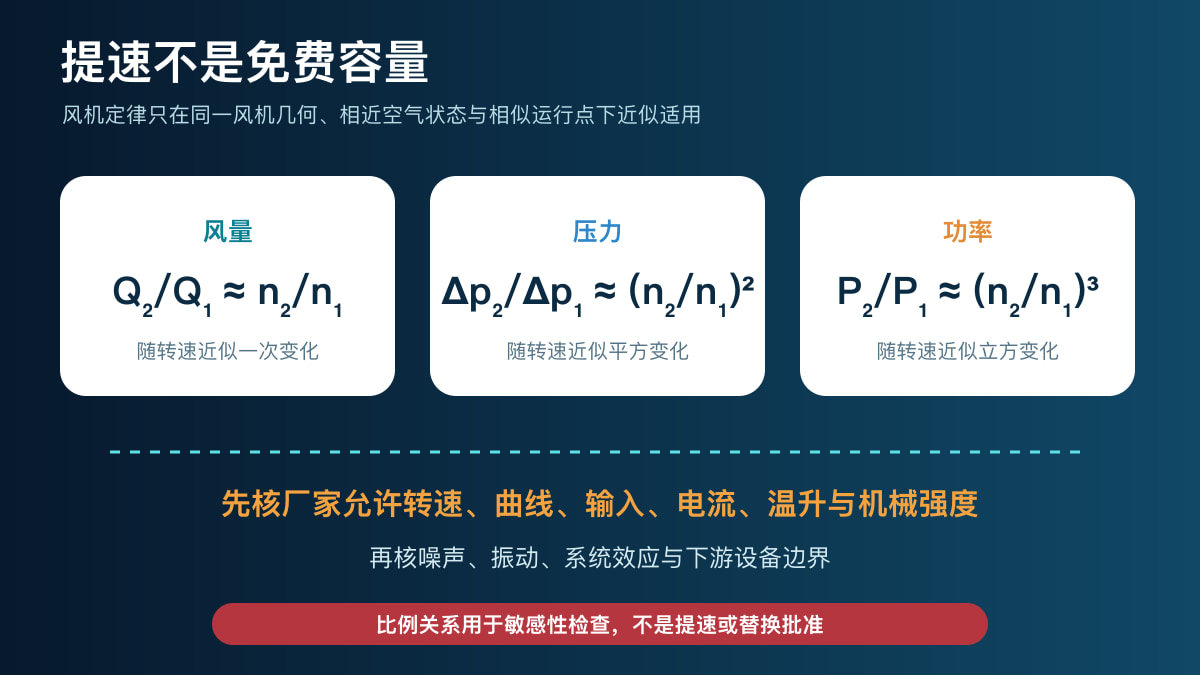

谨慎使用风机定律:提速不是免费容量
对同一风机几何、相近空气状态且运行点保持相似的情况,风量近似随转速变化,压力近似随转速平方变化,功率近似随转速立方变化。这些关系适合做初步敏感性检查,不是绕过厂家曲线、机械限速和电气边界的批准工具。

图片边界:公式只表达相似条件下的比例关系。实际项目还要核对厂家允许转速、精确曲线、空气密度、输入、电流、温升、噪声、振动、叶轮强度、轴承和驱动能力。
如果一个方案只能靠明显提高转速才达到目标点,应重新检查系统阻力、风机尺寸与结构路线。功率需求可能比风量增长得更快,下游噪声、振动和风速也可能同步变化;不能把“电机还能转”当作整机可接受。
核对电气护照:供电、控制和保护必须逐项匹配
电气护照应包含额定电压、相数、频率、允许电流或输入、启动方式、调速指令、速度或运行反馈、报警输出、通信接口、保护功能、接地、端子和连接器。仅看到“支持调速”“支持 0–10 V”或某种总线名称,不能推断它可以直接接入现有控制器。
还要记录正常状态、失电状态、断线状态和故障复位方式。若供电容量、保护器件、线缆、控制逻辑或连接器需要变化,应把改造范围写入图纸和调试计划,而不是留在现场口头处理。
检查新工况的连锁影响
增加风量或压力会改变整条空气路径。需要复核过滤器面风速、盘管压降和携水风险、风阀可控范围、风管速度、格栅与消声器、下游工艺、噪声和振动。对排风或工艺系统,还要确认补风、房间压差和排放边界是否仍然成立。
不要默认“多出来的风量总是有益”。如果系统依靠大幅节流来消耗新增能力,通常说明候选与真实需求不匹配;如果最不利状态能满足、日常状态却长期远离合理运行区,也需要重新比较结构和控制方案。
安全更换边界:停机、隔离和复核由合格人员执行
现场更换涉及旋转部件、重物、夹点和电气危险。必须遵守适用的停机、危险能量控制、验电、吊装和现场作业程序,由具备相应资格的人员按批准图纸执行。本文不提供带电测试、旁路保护或临时接线步骤。
安装前复核型号与完整后缀、旋向、安装方向、紧固、间隙、接地和防护;首次启动从已批准的安全状态进入,观察异常声响、振动、摩擦、反馈和报警。发现异常立即按现场程序停机,不用提高指令去“冲过”问题。
安装后按同一测量边界做通过或改造判断
更换前先建立基线,记录风量、压力、转速或指令、输入、过滤器与阀门状态、空气条件、测点和仪器。安装后在同一口径下复测日常、低负荷和最不利状态,并同步检查控制、反馈、报警、噪声和振动。
| 结果 | 判定 | 下一步 |
|---|---|---|
| 工况、接口与实测全部通过 | 可形成原位替换放行记录 | 冻结型号、版本、图纸和验收数据 |
| 性能通过,但接口或结构不匹配 | 不是原位替换 | 转入受控机械或电气改造 |
| 接口通过,但工况或运行边界不通过 | 候选不合格 | 检查系统、重新选型或改变结构路线 |
| 数据口径不一致或证据不完整 | 无法判定 | 暂停批准并补测、补图纸或补曲线 |
真正的“免改造”不是少做核对,而是核对之后确认无需改变边界。正确问题也不是“哪台风机数字更大”,而是“哪一个精确方案能在现有设备的真实工况与接口内工作,并能用安装后数据证明”。把这条证据链闭合,才值得进入采购和批量替换。
