商业楼宇把单台或少量大型风机改成 AHU 风机墙后,报告里常会出现“运行更灵活”“维护更方便”或“能耗下降”等结论。但要判断一个风机墙改造案例是否可信,不能先看结论写得多漂亮,而要先问:改造前后是不是在同一台空气处理机组、同一条阻力路径、相近的负荷与控制目标下测量?如果边界不同,两个看似精确的结果也可能没有可比性。
本文不是某个具名客户或实际商业楼宇的现场实绩,也不复述视频旁白。它提供一套可用于方案评审、调试验收和询盘准备的判断框架:把 AHU 风路、阵列布置、旁通、控制、模块退出、测点和归一化方法逐项对齐,再决定所谓“改造成功”是否有足够证据。
抖音视频:打开抖音观看
B站视频:打开B站观看
先定义“改造结果”究竟指什么
风机墙改造可能同时追求多个目标,例如在既定送风需求下改善调节方式、减少单个模块维护对运行的影响、释放机房检修空间,或解决原设备老化后的替换问题。这些目标不是同一件事,也不能用同一个瞬时读数证明。
可信的案例应先写清主要决策问题,再为每个问题指定证据。若关注送风能力,就要看 AHU 边界内的风量、压力与运行状态;若关注用电,就要对齐负荷与控制目标;若关注维护,就要记录隔离、拆装、恢复和复测过程。只写“效果良好”,无法让采购或工程人员复核。
改造前后必须使用同一测量边界
最常见的误判,是改造前测风机电机,改造后却测整套控制柜;或改造前只算风机,改造后又把其他 AHU 部件纳入。即使仪表都准确,边界变化也会让功率、运行时间和辅助用电失去直接可比性。
建议在测试计划上画出边界框:从哪个电气计量点开始,空气侧从哪个截面到哪个截面,包含哪些模块、控制器和辅助部件,数据怎样同步取样。无法采用完全相同边界时,应把差异单独列出,而不是用备注把它藏在最终结论之后。
把 AHU 的完整阻力路径画出来
风机墙并不是在自由空间里送风。室外风与回风混合段、过滤段、盘管、消声部件、风阀、箱体转弯、送回风管路以及末端装置,都会参与形成系统阻力。过滤器状态、盘管表面、阀位或末端开度发生变化,风机的安装工作点也会改变。
评审改造方案时,应从进风口沿气流方向标出各功能段、测压位置、可变阻力和待确认项。尤其要说明改造是否改变了箱体内部流路、有效截面或上下游距离。只拿新旧风机铭牌比较,无法代表它们在同一 AHU 中的实际运行状态。

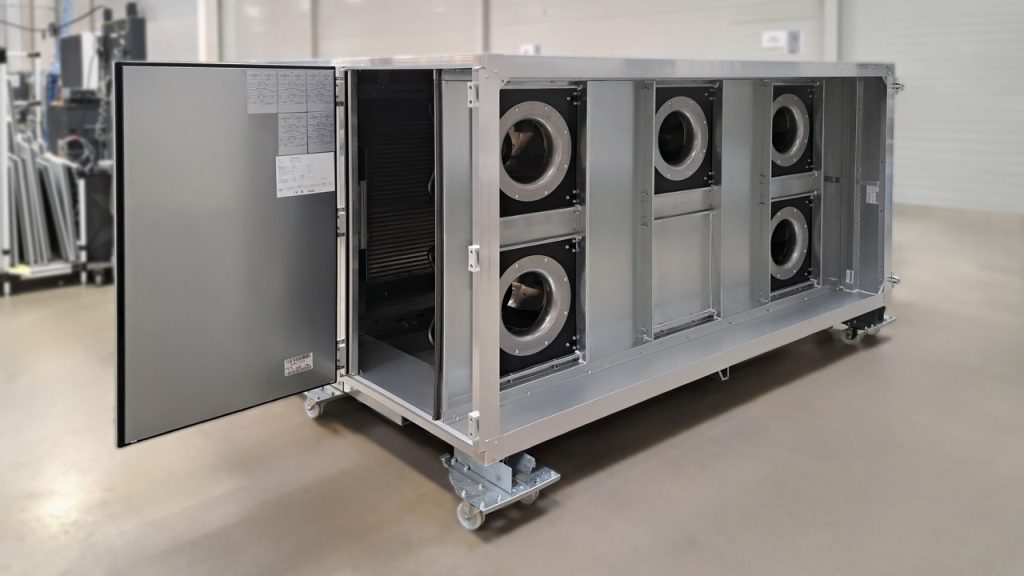

阵列布置要看进风和出风是否均匀
风机墙由多个模块组成,但“数量更多”本身不是均匀送风的证据。模块与箱壁、盘管、过滤器和相邻模块之间的距离,会影响每个入口获得的来流,也会影响下游气流如何展开。若某些模块长期面对偏流,整面阵列的控制指令相同,也不等于各模块承担相同任务。
方案图应同时给出正视、侧视和关键剖面,标明阵列外框、模块间距、上下游部件、检修通道和测点。必要时用多点测量或其他受控方法查看截面分布,而不是只用一个中心点代表整面盘管或整个送风截面。
旁通与短路会让“风机在转”变成无效证据
阵列外框与 AHU 箱体之间、模块边缘之间、检修门和电缆穿孔处,都可能形成未受控通道。空气如果绕过目标功能段,或从某个模块的非设计路径回流,控制系统仍可能显示风机运行,却不能证明空气按预期穿过过滤器、盘管和送风路径。
因此,风机墙的评审不仅看模块,还要看封板、密封、止回或隔离安排及其可维护性。检查记录应说明哪些缝隙属于设计开口,哪些必须封闭,以及维护后怎样确认边界被恢复。这个问题若没有解决,后续的风量与能耗比较都可能被旁通路径干扰。
用系统曲线判断工作点,不用目录最大值替代
风机性能曲线与系统阻力曲线的交会区域,才接近安装后的运行状态。阅读曲线时还要确认测试口径、空气状态、附件和控制条件是否一致。需要先建立基本读图方法,可查看风机性能曲线解读;该页面只作为方法浏览入口,不证明任何具体型号适合当前改造。
案例报告应保存改造前后的实际运行组合,而不是把目录数据直接当作现场结果。若系统阻力在营业时段内变化,就要覆盖有代表性的运行区间,并记录当时的阀位、过滤器状态和负荷信号,避免把某个偶然工作点写成全年结论。
控制逻辑决定风机墙怎样响应楼宇负荷
商业楼宇的 AHU 往往随占用、室外条件、末端需求或运行时段变化。风机墙改造后,压力或风量反馈取自哪里,多个模块怎样同步或分组运行,启停次序如何安排,传感器异常时进入什么受控状态,都会影响最终表现。
调试文件应同时保留控制目标、传感器位置、信号处理、模块指令与实际反馈。若改造前后采用了不同的设定值或时间表,就必须在比较中说明。控制优化带来的变化不能全部归给风机硬件,反过来也不能只测硬件而忽略控制策略。
模块退出测试要验证整机响应
风机墙常被讨论的一个场景,是单个模块因维护或故障退出。此时关键不是口头宣称“还有其他模块”,而是验证退出后气流是否出现回流或明显重分配,剩余模块怎样响应,控制与告警是否符合已批准的运行策略。
测试前要定义允许的操作边界、观察项和恢复条件,由项目责任方确认是否可以执行。记录应包含退出的是哪个位置、当时系统需求、相关风阀与末端状态、剩余模块指令、告警以及恢复后的复测。一次成功切换不能自动证明所有位置和所有负荷下都相同。
调试计划必须覆盖代表性工况
空楼、过滤器刚维护完成或末端大多关闭时的结果,不能代表日常运营。调试计划至少应按项目实际选择具有代表性的占用状态、室外空气与回风组合、阀门位置、盘管运行状态和过滤器状态,并明确哪些条件尚未覆盖。
每轮测试应先让系统进入可重复的稳定状态,再同步记录空气侧、电气侧和控制侧数据。仪表型号、校准状态、测点位置、采样周期、时间戳和数据清洗规则也要进入附件。这样复核者才能区分真实差异、控制波动和测量误差。
调试照片能帮助定位,但不能单独证明性能
下面的示意图用于帮助项目团队讨论 AHU 风机阵列、测点和调试边界。图片可以回答“部件在哪里、准备测什么”,却不能替代经确认的仪表数据,也不能证明某种阵列在任何商业楼宇中都会得到相同结果。

如果项目正在比较改造路径,可浏览EC风机墙改造方案,把它作为方案方法和询盘入口。具体阵列、箱体改造、控制和现场适配仍需依据当前 AHU 资料确认。
报告要把原始值归一到可比较条件
商业楼宇负荷会随时间变化,直接比较两个日期的总用电或瞬时功率,容易把天气、占用和运行时长差异误认为改造效果。归一化的目的,是让改造前后尽量落在相同服务需求和系统边界下,再讨论差异。
报告应说明选择了哪些分组变量、为什么能代表负荷、异常数据如何处理、缺失时段是否排除,以及结论对这些选择是否敏感。若数据不足以完成归一化,就应把结果写成当前条件下的观察,而不是推算成节能比例、回本周期或全年收益。
能耗、舒适与噪声要分别建立证据链
电气计量可以回答边界内的用电变化,却不能单独证明房间舒适;室内温湿度趋势可以反映服务结果,却不能解释变化来自风机、盘管还是末端;声学感受也不能由转速指令替代。不同目标需要对应的测点、时间范围和验收口径。
报告中可以并列展示这些结果,但不要把相关性直接写成因果。若同期还更换了过滤器、清洗盘管、调整新风或重写控制程序,就要单独列为共同变化。只有把这些因素透明呈现,读者才可能判断风机墙本身贡献了什么。
维修空间和可替换性要在停机前验证
阵列模块是否容易接近,取决于门板开启、线缆长度、紧固件方向、起吊或搬运路径以及相邻部件。图纸上的可拆卸,不一定等于机房里能够安全完成拆装。维护评审还应覆盖电气隔离、模块识别、误操作防护和恢复后的功能检查。
建议用实际检修路径做走查,记录需要拆除的其他部件、工具空间和人员协作边界。若某项维护只能在 AHU 停止或特定系统状态下进行,也应进入运行计划。维护便利是可验证的流程属性,不应只依据模块外形作结论。
产品页面只负责缩小候选范围
浏览离心风机产品分类,可以了解当前产品系列并发起技术询盘。页面不替代当前 AHU 的选型计算,也不能证明某个系列已经满足箱体尺寸、工作点、控制、电气、环境或维护边界。
形成候选后,应向供应方索取与目标型号和配置对应的受控资料,再把风机、进风条件、安装构件和控制方式放回整机边界中核对。文章不据产品类别推导效率、噪声、功率、风量、压力、认证或兼容性结论。
把结论分成已测量、已推导和待确认
一份可信报告不必假装所有问题都已经解决。可以把内容分为三层:现场在规定边界内直接测得的事实;基于明确方法和假设得到的推导;尚待补测、补图纸或由责任方确认的事项。每一层都标明数据来源和版本。
这种写法能避免“模拟结果”“供应商资料”“控制趋势”和“现场验收”互相替代。采购评审时,也能快速看出报价依赖哪些假设,哪些变化会触发重新选型或重新调试。案例的可信度,最终来自可追溯性,而不是结论的确定语气。
询盘前准备这份 AHU 风机墙资料
- AHU 平面、剖面、现有风机段和可用检修空间;
- 从进风到末端的功能段、风阀及主要阻力路径;
- 现有设备的受控铭牌、曲线、控制和维护资料;
- 目标运行工况、负荷变化方式和允许的控制边界;
- 改造前已有的风量、压力、电气和趋势记录及测点图;
- 过滤器、盘管、消声与末端在测试时的状态;
- 阵列外框、封板、模块位置、进出风距离和检修路径;
- 楼宇控制接口、传感器位置、启停顺序和告警需求;
- 模块退出时希望维持的服务目标与允许操作条件;
- 验收责任方、测量方法、归一化规则和待确认清单。
这些资料不要求在首次询盘时全部填成数字,但必须区分已有事实、目标值和未知项。供应方据此才能提出需要补测的内容,并在同一边界内讨论模块、控制与安装,而不是先给出一个脱离系统的型号答案。
商业楼宇风机墙改造常见问题
看到改造后功率更低,就能判断节能吗?不能。先确认改造前后服务需求、测量边界、运行时间、负荷与控制目标是否可比,再看归一化方法和同期其他变化。条件没有对齐时,只能描述当时读数。
模块越多,系统就一定越可靠或越安静吗?不能这样推断。模块退出后的气流、控制和告警要经整机测试;声学结果也受工作点、箱体、风道和建筑空间影响,需要独立证据。
所有模块收到相同转速指令,是否代表分配均匀?不代表。入口偏流、模块位置、旁通和下游构件都会影响分布,应结合阵列布局、测点和代表性工况判断。
厂家选型完成后,还需要现场调试吗?需要。选型依赖提交的系统条件,安装后的 AHU 还要核对实际风路、密封、传感器、控制和工作点,并保留可重复的验收记录。
