OEM、ODM还是贴牌风机?先画清责任矩阵,再决定合作模式

OEM、ODM还是贴牌风机?先画清责任矩阵,再决定合作模式

OEM、ODM和贴牌常被当成三个固定选项,但在真实风机项目里,同一个词可能被不同供应商、采购方和地区用来表达不同责任。标签本身不会告诉你谁定义工作点、谁拥有图纸和模具、谁选择关键部件、谁承担验证与市场准入、谁批准变更,也不会自动决定保修和停产支持。

更可靠的采购顺序,是先列出必须控制的事项,再把每一项的决策权、执行人、费用承担、证明文件和批准人写进责任矩阵。只有矩阵能够运行,合作模式的名称才有意义。本文提供工程与采购管理方法,不构成法律、认证或市场准入意见;具体合同、知识产权和法规角色应由适用地区的合格专业人员确认。

先说结论:不要先选标签,先选控制方式

选择合作路径时,先回答三个问题:产品是否已有成熟平台且无需实质改动;项目是否只需要在明确边界内适配;买方是否必须控制规格、关键设计或独有接口。成熟平台、低改动项目通常更接近贴牌;在既有平台上做边界清楚的适配,可能更接近ODM;买方掌握详细要求并要求按受控技术包制造,则更接近定制制造。

这只是便于沟通的工作定义,不是全球统一的法律分类。项目不能因为报价单写了OEM,就推定图纸、软件、模具、认证或改进成果归买方;也不能因为写了ODM,就推定供应商承担所有设计和合规责任。任何重要责任都应在技术文件和合同中单独写明。

第一步:建立“谁决策、谁付费、谁举证、谁批准”的责任矩阵

责任矩阵至少覆盖产品需求、工程设计、关键部件、样品与测试、模具和工装、知识产权、品牌包装、市场准入、量产放行、变更、追溯、保修、备件和停产。每一行都写明决策者、执行者、费用承担方、必须提交的证据、批准人以及未通过时的停止条件。

不要只填“双方负责”。共同参与不等于责任清楚:谁先提交,谁审查,谁有最终否决权,争议时以哪个版本为准,都需要可执行答案。矩阵还应与报价范围、项目计划、受控文件清单和付款节点互相对应,防止责任写在表里、费用却漏在报价外。

贴牌:适合成熟平台与最小改动,不代表可以免做验证

若现有产品平台已经成熟,项目主要改变品牌、标签、说明书、外箱或约定的外观元素,而且性能、结构、电气和控制边界基本不变,贴牌可能是较直接的路径。它通常能减少重新设计和导入工作,但是否真的更快、更省,仍取决于数量、物料、包装、验证和市场要求。

贴牌不等于买方可以直接沿用所有资料或认证。品牌变化、型号命名、标签信息、说明书语言、包装声明、进口商身份和销售地区都可能影响文件要求。采购方仍要确认准确型号、适用范围、授权关系和目的地责任,不能把供应商的通用资料当作当前品牌产品的自动证明。

ODM:适合在既有平台上做边界清晰的适配

当供应商已有可用平台,而采购方需要调整电压、控制接口、线束、安装结构、材料、外观或包装时,可以考虑以ODM式协作推进。关键是把“平台不变的部分”和“本项目需要改变的部分”分开,明确哪些参数允许配置,哪些变化会触发重新设计或重新验证。

ODM也不意味着供应商独自承担所有设计结果。买方提供的系统边界、目标工况、接口条件和用途如果不完整,供应商即使完成产品适配,也可能无法判断整机或系统风险。双方应保留输入、假设、评审意见、验证方案和批准记录,并在报价前关闭会改变成本或交期的关键不确定项。

OEM式定制制造:买方控制要求时,技术包必须足够完整

当买方需要控制详细规格、接口、材料、关键部件、图纸或专有结构,并要求供应商按批准文件制造,项目更接近定制制造。有些市场把这种安排称为OEM,但术语可能反向使用,因此合同中应描述具体工作,而不是只引用三个字母。

买方控制越多,越需要提供一致、可制造、可验证的输入,并及时处理澄清和变更;供应商则应完成可制造性评审,明确偏差、替代建议、过程能力和验证证据。若输入仍处于探索阶段,可先设工程样、验证样和量产样等受控里程碑,不要把未冻结概念直接当作量产指令。

把产品需求与设计责任分开写

产品需求回答“必须实现什么”:目标风量与压力、电源与频率、控制和反馈、噪声评价边界、连续或间歇工况、环境、介质、安装空间、接口、寿命目标和目的地要求。公开的离心风机8步选型指南可作为需求收集的通用背景,但其中的示例或经验不能替代当前系统计算、准确型号数据和项目验证。

设计责任回答“由谁决定怎样实现”:谁选电机、叶轮、轴承、控制器、材料和防护;谁做计算、图纸、软件和测试方法;谁审核设计输出。需求与方案不应混成一句“按客户要求生产”。当需求冲突、目标不可同时满足或工况数据不足时,也要规定谁提出权衡、谁评估影响、谁书面批准。

模具、图纸、软件与知识产权要分别约定

支付模具费不必然等于取得模具所有权、独占使用权、图纸权利或自由转移权。项目应分别记录模具和工装的所有权、保管地点、维护与寿命、盘点方式、损坏责任、复制限制、使用范围、闲置处理以及合作结束时的处置。若存在共用模具或供应商预有平台,也要明确买方费用购买的究竟是什么。

图纸、源文件、固件、算法、商标、包装设计和项目改进成果同样需要单独界定。还应说明供应商是否可以为其他客户使用、买方是否可以委托第三方生产、各自提供的既有知识产权如何授权,以及侵权主张由谁处理。这些内容具有法律差异,应由专业人员根据适用法律和交易结构审核。

验证与市场准入:按准确型号、市场和角色分工

验证计划应从项目风险出发,写明样品身份、测试项目、条件、仪器、允许偏差、样本、报告格式和通过标准。工程样通过某项检查,只能说明该样品在所列条件下达到该项目,不能自动证明量产一致性、完整认证或系统适用性。供应商内部测试、第三方报告和认证文件回答的问题也不同。

市场准入责任应按销售地区、产品边界和供应链角色确定。品牌方、制造商、进口商、经销商或整机集成商可能承担不同义务;证书真实也不代表覆盖当前型号、制造地点和配置。项目应核对签发机构、持证主体、标准版本、型号范围、有效状态和变更影响,并让合格人员确认法律责任。

MOQ、一次性工程费用与交期是一组三角权衡

最低订购量、一次性工程费用和交期不能脱离变更深度讨论。标签和包装变化、非常用电压、专用线束、结构改动、新模具、新材料、专属测试或额外文件,都会改变采购、排产、验证和库存安排。任何通用数字都不应被当作所有项目的承诺。

比较报价时,把一次性费用、单件成本、测试费用、模具与治具、包装、认证支持、备件、运输和变更成本分开列示,并记录报价所依据的数量和版本。若以更高数量换取更低单价,也要评估需求波动、库存、产品变更和停产风险,避免价格优化变成生命周期负担。

用黄金样机和受控技术包冻结量产基准

黄金样机应有唯一身份,并与批准图纸、BOM边界、接线、标签、包装、软件版本、测试记录和已接受偏差对应。它是比较基准,不是替代文件;仅保存一台外观样品,却没有版本和测试条件,无法回答后续产品为什么不同。

量产前应冻结受控技术包,明确哪些项目必须一致、哪些允许在定义范围内变化、哪些变更必须重新提交。报价、采购订单、样品批准、生产、验货和售后都引用同一版本。若双方确需边生产边完善,也必须建立临时偏差和到期关闭机制,不能依赖聊天记录长期维持。

变更控制:禁止“同等替代”在没有证据时自动成立

电机、轴承、叶轮、控制器、材料、涂层、线束、供应来源、软件、工艺和包装的变化都可能影响性能、寿命、噪声、接口或合规。变更请求至少应说明原因、旧版与新版、受影响批次、库存处置、技术与交付影响、验证计划和批准状态。

“同等”必须对应到已定义的比较维度,而不是供应商单方面的形容。采购方提出的新需求也属于变更,同样要评估价格、交期、验证和旧库存。紧急替代如确有必要,应设置书面临时批准、适用数量和失效日期,并在后续版本中正式关闭。

生命周期责任:在首单前谈清保修、备件与停产

合作模式不仅决定导入阶段,也影响量产后的问题处理。项目应约定序列号或批次追溯、故障信息要求、退样和分析流程、责任判断、纠正措施、保修边界、现场费用、备件供应和响应接口。不要只写一个保修期限,却没有起算点、排除项和证据要求。

还要提前讨论关键部件停产、供应商切换、长期未下单、模具老化、软件升级和法规变化。谁负责预警,最后采购如何安排,替代方案是否需要重新验证,技术资料保存多久,都应形成可执行条款。生命周期越长,单次低价越不能代表总成本。

实用决策路径:从必须控制什么开始,而不是从简称开始

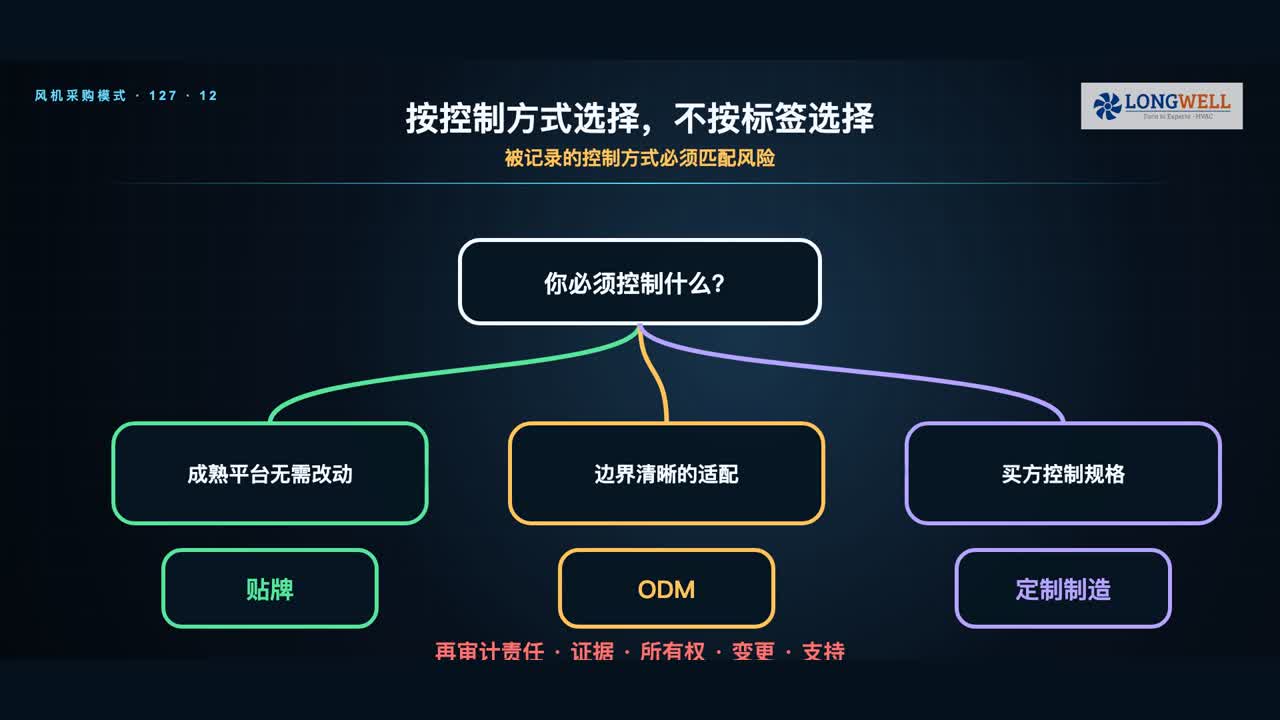

风机采购按必须控制的事项在贴牌、ODM和定制制造之间选择的决策路径

可以按三步初筛:若成熟平台无需改动,先评估贴牌;若需要在现有平台上做边界清楚的适配,评估ODM;若买方必须控制规格、关键设计或专有接口,按定制制造管理。随后无论采用哪个名称,都重新审查责任、证据、所有权、验证、变更和支持,确认选择与风险匹配。

图中的路径来自本篇中文视频,只用于说明采购决策方法,不构成对具体项目、合同、认证或供应商能力的判断。需求和责任边界冻结后,可从离心风机产品系列入口了解公开产品族;具体选型仍须使用准确型号的曲线、尺寸图、接口文件和目标工况验证。

观看双平台视频,把自己的项目填进责任矩阵

视频依次说明术语边界、责任矩阵、贴牌、ODM、定制制造、模具与知识产权、验证与市场准入、数量与工程费用、黄金样机、变更控制以及生命周期责任。观看时可把自己的项目逐行标记为“谁决策、谁执行、谁付费、谁举证、谁批准”,再把未确定项列入询价澄清清单。

如果需要供应商评估,请准备目标工作点、电源与控制、使用环境、安装和接口、预计数量、销售地区、可提供的图纸或样品、必须控制的设计项以及期望的验证证据。信息越具体,越容易判断应该直接使用成熟平台、进行边界适配,还是进入定制制造流程。

抖音视频:打开抖音观看

B站视频:打开B站观看

有类似风机或散热项目? 请把风量、压力、安装空间和使用环境发给 LONGWELL 工程团队。 邮件咨询 →
滚动至顶部

获取报价 / 选型建议

姓名、手机号码和常用邮箱均为必填;请选择预计采购量,需求描述可选填。工程师 1 个工作日内回复。

下载资料 / 产品目录

称呼、手机号码和常用邮箱均为必填;请选择预计采购量,提交后立即下载。

* 您的信息仅用于资料发送与技术支持,我们不会对外泄露。

电话咨询 +86 183 5827 4663 微信同号,建议留言型号/需求 +86 177 6731 3153
WhatsApp+86 183 5827 4663微信同号,建议留言型号/需求另一业务联系电话+86 177 6731 3153
邮件询盘立即发送询盘
电话 / 微信 WhatsApp 立即询盘

电话 / 微信联系

可直接拨号;添加 183 号码微信时,建议留言型号、工况或采购需求。

+86 183 5827 4663微信同号,建议留言型号/需求

使用 WhatsApp 联系 183 号码

提交完整项目需求
