“100台起订、样品两周、量产四周”看起来很清楚,但三个数字可能仍然无法比较。起订量究竟按单一型号、同一电压、同一控制版本、同一标签、同一纸箱、整张订单还是一次出运计算?样品是库存量产件、修改样、原型、工装样、工程验证样,还是试生产样?四周从询价、规格冻结、预付款、材料到齐、样品批准还是排产确认开始?如果这些边界没有写清,数字相同也可能代表完全不同的承诺。
可靠的风机采购不是追问一个更漂亮的数字,而是把数量、样品身份和每段时间的触发条件放进同一张“报价时间地图”。本文提供一套可执行的澄清方法,帮助采购、工程与供应商在下单前关闭关键假设。所有数量与时间都必须基于准确型号和配置、物料与工装状态、买方审批、生产排期、验货范围和交付条件确认;本文不提供任何项目的通用 MOQ 或固定交期承诺。
先说结论:报价要能回答单位、版本、时钟和证据
一份可比较的报价,至少要回答四组问题。第一,数量按什么单位累计,哪些配置可以合并,哪些必须分开;第二,样品属于哪个阶段,使用什么材料和工艺,能证明什么,不能证明什么;第三,每个时间段从哪个事件开始、到哪个事件结束,谁的动作会暂停或重启时钟;第四,报价和批准依赖哪些证据,以及发生变更后怎样重新建立基线。
如果供应商只给出“MOQ 100台、样品快、交期四周”,采购方可以先不争论数字高低,而是要求把它改写为结构化答案。只要边界写清,就能判断差异来自采购批量、换线、工装、验证、包装、追溯、审批还是运输,而不是把所有不确定性塞进一个数字里。
第一步:定义 MOQ 的计算单位与配置边界
MOQ 是最低订购量的常用缩写,但它不是天然统一的单位。对风机项目,至少要确认它是按型号、叶轮或机壳规格、电压与频率、AC/DC/EC方案、控制接口、线束与连接器、材料与表面处理、标签、说明书、纸箱、订单总量还是单次出运量计算。两个外形相同的风机,如果电气版本、控制器、标签或包装不同,未必能共用同一批物料和工序。
询价时应要求供应商把可合并与不可合并的配置写出来。例如,同一机型不同电压是否分开计算;不同线长或连接器是否触发新物料;客户标签与中性标签能否共用包装批次;混装是否影响追溯、检验和装箱;分批出运是否改变生产批量。MOQ 只有在“累计单位 + 配置边界 + 出运边界”三项明确后,才是可执行条件。
起订量从哪里来:把约束分成六类
最低数量通常不是供应商随意设置的单一门槛,而是多个约束的合成结果。材料可能有采购包装或经济批量;生产可能需要换线、清线、首件确认和专用参数;工装与治具可能有准备和验证成本;测试计划可能要求规定批次或抽样数量;标签、纸箱和说明书可能有印刷批量;批次追溯和库存隔离也会增加小批量管理工作。
要求供应商说明“约束来源”,比单纯要求降低 MOQ 更有用。如果限制来自专用纸箱,可讨论中性包装;如果来自非常用电压或专用线束,可比较标准配置与定制配置;如果来自换线与首件验证,可讨论合并排产;如果来自关键材料批量,则需要评估备料、库存责任和后续预测。优化方案必须改变真实约束,而不是只把风险转移到质量、库存或交付阶段。
建立数量阶梯,不要只问一个最低点
建议至少让供应商对三档或更多数量给出同口径报价。每一档都应使用同一准确型号、配置版本、包装、贸易和运输边界,并分别列出单价、一次性费用、材料条件、生产与检验范围、预计排产窗口以及有效期。这样才能看出价格变化来自规模效应、材料批量、换线成本还是商业折让。
最低数量不一定是总成本最低的选择。小批量可能减少库存,却增加单价、换线和包装成本;大批量可能降低单价,却带来需求波动、设计变更、认证变化、部件停产和库存积压风险。采购决策应同时看现金占用、库存寿命、后续版本变化和补货节奏,不能用单件价格代替生命周期成本。
第二步:先给样品分类,再讨论样品时间
“样品”至少可能指六种不同对象。库存量产样用于快速了解现有产品;修改样是在成熟平台上做有限配置变化;原型用于验证概念或结构方向;工装样用于检查新模具或新工艺形成的零件;工程验证样用于按已定义方法验证关键要求;试生产样则用于观察接近量产条件下的过程、装配、检验和追溯。它们不能相互替代。
库存样很快,并不代表定制配置也能以相同速度完成;原型能工作,并不等于工装、材料、软件和量产流程已经冻结;工程验证样通过部分测试,也不自动证明完整合规、长期可靠性或批量一致性。样品报价应写明类型、目的、数量、准确配置、材料与工艺状态、测试范围、可接受的临时偏差,以及哪些结果只用于学习、哪些结果可进入批准。
给每个样品建立身份,避免“看起来一样”
每个样品应有唯一编号,并关联型号、图纸或规格版本、BOM边界、电气与控制版本、线束、标签、包装、软件版本、制造日期、批次、样品类型和批准状态。样品照片只能证明可见几何或外观,不能替代内部结构、材料、性能、过程和测试记录。
工程团队还应记录样品测试的条件、仪器、方法、结果、偏差和结论。若样品带有临时替代材料、手工工艺、借用控制器或未完成的防护处理,必须显著标注,并说明这些差异会怎样影响后续判断。没有身份和版本的“确认样”,很容易在下一轮修改、量产放行或争议处理时失去参考价值。
黄金样不是孤立实物,而是一组受控基准
黄金样可以作为外观、装配或功能比较基准,但它必须与批准图纸、BOM边界、接线、控制参数、标签、包装、测试记录和已接受偏差一起使用。只保存一台实物,却没有版本、条件和批准记录,无法说明后来产品究竟偏离了什么。
黄金样还应规定保管位置、标识、有效状态、谁可以批准替换,以及它与量产检验文件的关系。若后续发生材料、部件、软件、工艺或标签变更,应评估是否更新黄金样、是否重新验证、旧样是否作废。这样,样品批准才会成为量产控制的一部分,而不是一次聊天确认。
第三步:把“交期”拆成多个相互衔接的时钟
项目总历时通常包含需求澄清、材料或工装准备、样品制作、买方测试与批准、量产准备、生产、验货与包装、运输等时钟。有些可以并行,有些必须等待前一步完成;有些由供应商控制,有些依赖买方或第三方。把它们压缩成一个“几周”数字,会掩盖关键路径和责任边界。
建议为每个时钟写明负责人、前置输入、起算事件、结束事件、所需证据、计划区间、依赖关系和排除项。比如样品时钟不应只写“收到订单后开始”,而应明确是否还需要规格冻结、图纸批准、付款、关键材料确认或测试计划确认。量产时钟则要说明从样品批准、物料齐套、生产档期锁定还是正式生产指令开始。
起点与终点必须是可观察事件
“尽快开始”“预计完成”“大约四周”难以追踪。更好的写法是把事件定义到可留下记录:双方批准指定版本的技术包、收到约定付款、关键物料完成确认、样品交给承运人、测试报告签发、书面批准量产、验货完成或货物交至约定地点。事件越明确,延期原因越容易归属。
终点也不能混用。“出厂完成”“交承运人”“到港”“清关完成”和“送达指定地点”是不同事件,涉及不同运输条件和风险。比较供应商时,必须让报价使用同一终点,否则较短的时间可能只是少算了验货、包装或运输。
买方审批时间与供应商生产时间要分开
样品寄出后,供应商可能已经完成本阶段工作,但项目时钟仍在等待买方测试、跨部门评审、第三方验证或市场文件确认。若报价不区分这些时间,双方容易在计划偏差时互相归责。应单独列出买方审批窗口、需要提交的资料、反馈格式、一次反馈是否完整,以及逾期如何处理。
同样,供应商提出澄清后等待买方回复、买方临时增加测试、第三方实验室排期和承运人运输,都应记录为独立依赖。目标不是推卸责任,而是识别真正的关键路径。只有知道时间消耗在哪里,团队才能决定增加资源、并行工作、采用标准配置,还是调整目标日期。
发生变更时暂停旧时钟,评估后重新建立基线
型号、数量、电压、控制、线束、材料、标签、包装、测试方法、验货范围、目的地或批准标准的变化,都可能影响成本、样品身份、物料、排产和交期。口头说“只是小改”不能证明影响很小。每项变更都应有编号、提出日期、旧版与新版、原因、影响分析、验证要求、库存处置和批准状态。
变更提出后,应暂停受影响的旧时钟;供应商完成影响评估,双方批准新范围、费用和日期后,再建立新基线。没有重建基线就继续引用原交期,会让计划看似未变,实际却不断累积未确认风险。临时偏差如确有必要,也应限定批次、数量、期限和关闭条件。
低 MOQ、快速样品和短交期分别会改变什么
降低 MOQ 可能通过采用标准材料、中性包装、已有平台、合并排产或减少专用验证实现,但也可能增加单价、延长等待合并批次的时间,或把库存责任转移给某一方。快速样品可能来自库存件、手工工艺或临时材料,因此必须说明它与目标量产件的差异。
缩短总历时可以从关闭输入、选择现有配置、提前确认测试计划、并行准备资料、快速完成审批或调整运输方式入手。每种方式都会改变成本和风险。真正可控的加速方案应写明缩短的是哪一段时钟、依赖哪些条件、牺牲或不包含什么,以及失败时如何恢复,而不是笼统承诺“加急”。

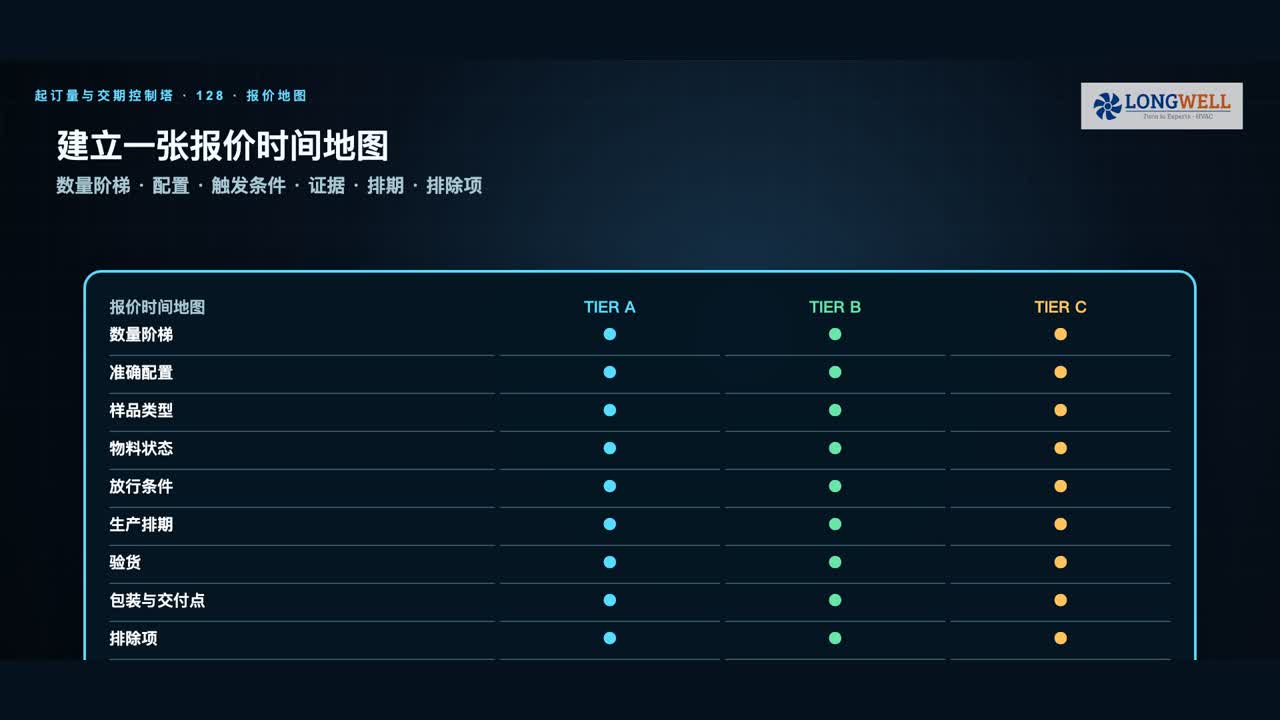

用一张报价时间地图比较供应商

同一张地图中,横向放置多个数量阶梯,纵向固定比较项目:准确配置、样品类型、材料和工装状态、放行条件、生产排期、验货、包装与交付点、排除项和证据。每个供应商都用相同字段填写,空白处就是尚未关闭的假设。这样既能比较价格,也能看到每个价格对应的版本、条件和风险。
图示来自本篇中文视频,只用于说明报价比较方法,不证明任何具体 MOQ、交期、产能、良率或批准结果。需求仍在形成时,可参考离心风机8步选型指南收集风量、压力、电源、控制、环境和安装边界;配置与验证要求明确后,也可从离心风机产品系列入口了解公开产品族。两个页面都不能代替准确型号文件、项目报价和验证。
询价模板:让供应商一次返回可追溯答案
询价时至少提供准确型号或目标工作点、电源与频率、控制和反馈、环境与介质、安装和接口、预计数量阶梯、定制内容、样品目的、测试与证据要求、目标日期、目的地、包装与交付边界。若某项还未确定,应明确标成待定,不要让供应商默认补齐。
要求供应商返回每档数量的 MOQ 口径、可混配规则、一次性费用、样品类型与身份、材料和工装状态、每段时钟的起止事件、排产前置条件、验货和运输边界、报价有效期、排除项以及变更规则。对无法当场确认的内容,可以列为开放项并指定负责人和关闭日期。可追溯的不确定性,比未经证据支持的确定数字更有价值。
观看双平台视频,再把自己的项目填进地图
视频依次说明为什么相同数字可能隐藏不同承诺、MOQ 的计算单位、起订量驱动因素、六类样品、样品身份、交付时钟、起止事件、变更后的暂停与重建、低 MOQ 与快速样品的权衡,以及如何建立报价时间地图。观看时可以把现有报价逐项填入,任何无法填写的格子都应进入下一轮澄清。
如果需要针对具体风机项目评估,请准备准确型号或工作点、配置版本、数量阶梯、样品目的、定制内容、目标日期、目的地和所需证据。LONGWELL 工程团队会先确认仍未关闭的假设,再讨论可执行的数量、样品和时间方案。
