------------------------------

数据中心风冷冗余怎么验?从机柜热负荷到单模块退出后的服务器入口

风机墙少一台以后,其余模块开始升速、总风量看似恢复,并不等于服务器已经安全。数据中心风冷冗余真正需要批准的,是同一批 IT 负荷下,最不利机柜的服务器入口温度是否仍在项目边界内,以及从模块退出到重新稳定这段时间里有没有出现不可接受的热响应。

本文只解决这个热边界决策。风机架构与型号选择、FanGrid 并联基础、设备地址与报警联动各有独立审查路径,这里不重复。最终输出是一份可见证的“单模块退出—服务器入口”测试计划,而不是一个脱离测点与时间轴的 N+1 标签。

双平台视频:先看热负荷、风量与冗余主线

视频用演示算例串起机柜热负荷、风量、气流路线、压损和单模块退出。视频中的数字只帮助理解方法,不是现场设计值、产品工况或验收记录;文章下面把服务器入口测点、热响应时间轴和批准资料拆得更细。

抖音视频:打开抖音观看

B站视频:打开B站观看

先把批准对象写成一句可判定的话

建议在测试方案首页写清:在指定 IT 负荷、冷却设备状态、风阀位置、过滤器与盘管状态、空气条件和测量边界下,使指定一个风机模块不可用;从事件发生到规定保持时间结束,项目选定的服务器入口测点不得越过批准限值,剩余系统不得超出允许运行区,恢复后还要回到规定稳定状态。

这句话中的温度限值、保持时间、允许波动和终止条件都必须来自项目批准文件。文章不提供“通用最高入口温度”或“通用恢复分钟数”。若这些字段还没定,测试状态应写成“判据待批准”,不能先做一次演示再倒推合格线。

从机柜热负荷地图开始,不用机房平均值替代热点

先按机柜、机架列或冷通道整理负荷,而不是只拿整厅 IT 总功率。每个区域至少记录当前负荷、试验目标负荷、风冷承担比例、服务器进出风方向、空位封堵、局部送风方式和预计变化。液冷设备仍可能有需要风侧带走的剩余热量,这部分要按项目资料单列,不能把设备名称当成零风冷负荷。

负荷地图还要标出高功率机柜、冷通道末端、顶部入口、门缝或线缆开孔附近,以及历史上容易出现热回流的位置。测试前后使用同一版机柜编号和负荷快照;若工作负载在故障阶段发生迁移,温度变化就不能只归因于风机模块退出。

用显热平衡算第一版风量,但不要把它当成选型结果

风冷显热的第一版体积流量可写成 qv = P ÷(ρ × cp × ΔT)。演示条件取风冷热量 500 kW、空气密度 1.18 kg/m³、定压比热 1.006 kJ/(kg·K)、机架空气温升 12 K,得到 35.10 m³/s,约 126,360 m³/h,视频中取整为约 126,000 m³/h。

这个结果只是一道质量与能量平衡筛查。它没有自动计入机柜负荷分布、冷风旁通、热回流、泄漏、局部送风不足、海拔与空气状态变化,也没有给出任何风机的工作点。仍处于冷却架构和候选风机选择阶段时,应先使用数据中心风机选型指南建立输入,再回到受控曲线、图纸和项目验证。

总风量到服务器入口之间,还隔着旁通与回流

冷量真正完成任务,要经过一条连续路径:冷却设备送出空气,沿地板下静压箱、风道或行间路径到达冷通道,被服务器入口吸入,穿过设备带走热量,再从热通道回到冷却设备。任何捷径都会让“系统总风量合格”与“最热入口合格”分开。

现象含义需要补的证据
冷风没有进入服务器就回到回风侧冷风旁通开孔、地板、封闭与风量分配检查
热排风重新进入机柜正面热回流入口温度分层、烟流或经批准的气流诊断
平均入口温度正常,顶部或末端偏热分布不均机柜高度与通道位置覆盖的多点趋势

所以冗余测试不能只看主风管风量或机房平均温度。总量用于守住系统任务,入口测点用于证明空气是否送到了真正需要它的位置。

压损账本要能切换正常与故障工况

把过滤器、盘管、风阀、送回风路径、地板或末端装置等阻力来源逐行列出,统一静压或全压口径,并绑定目标风量、空气密度、测点和文件修订。演示账本用六个未指定项目项相加:120 + 240 + 110 + 90 + 70 + 170 = 800 Pa。它只示范“分项求和”,六行名称和数值必须由实际系统替换。

单模块退出后,剩余模块的工作点、系统风量和局部分配可能一起变化。不能把正常工况的 800 Pa 演示值复制成故障判据,也不能用单台自由送风量乘以剩余台数。测试文件应保留正常与故障两列,并注明哪些阻力项、风阀位置或过滤器状态保持不变。

故障前基线必须能与故障后的同一边界比较

先让系统在批准负荷下达到稳定状态,记录服务器入口温度、冷通道温度、关键回风温度、阵列风量与压力、运行模块状态、风阀、过滤器和盘管状态。仪器编号、量程、校准状态、采样间隔、时钟同步和原始趋势文件位置也要进入记录。

基线不是挑一张最漂亮的截图。至少要看最热入口、入口温度分布和趋势是否稳定,并确认负荷没有在记录期间改变。若传感器漂移、时间戳不一致、服务器遥测缺失或系统仍在振荡,应先关闭偏差,不能带着不可信的基线进入故障阶段。

单模块退出后,按时间轴看最热服务器入口

使用经设备方与安全负责人批准的方式使指定模块不可用,记录事件时刻 t0。本文不指导拔线、断电或机械阻挡;不同刺激代表不同故障,安全方法和设备联动应在相应测试文件中先行批准。这里从空气侧开始观察:总风量和压力怎样变化、哪个入口最先升温、峰值何时出现、剩余系统何时进入稳定状态,以及是否触发终止条件。

趋势图至少同时保留最热入口、代表性入口、冷通道参考点、系统风量或压力和 IT 负荷。若入口温度暂时没有越线,也要检查持续上升、周期振荡或局部测点失效;“测试结束时还没超温”不等于已经达到稳定。批准结论应覆盖完整保持区间,而不是只选一个有利时刻。

测点要围绕风险布置,而不是围绕传感器数量布置

服务器入口测点通常需要覆盖机柜下、中、上部,并加密高负荷机柜、通道末端、阵列边缘和可能回流的位置。具体数量与高度由项目布局、风险和测量方案决定。传感器不能明显挡住入口气流,临时仪器的位置也要拍照或在布置图中标注,便于复测。

机柜自带温度、临时热电偶、无线探头和热成像可以互相补充,但不是同一种证据。应统一测量边界、响应时间和时间戳;热成像适合找分布异常,不能替代经过批准的入口温度趋势。出现坏点时要标记缺失,不得用相邻点复制补齐。

真实风机墙画面只用于核对可见结构

下面的 LONGWELL 风机墙画面可以帮助团队讨论模块排列、框架、进风净空、线缆路径和检修侧。它不证明照片中模块的准确后缀、阵列风量、压力、控制协议、冗余等级,也不证明任何数据中心项目已经通过单模块退出测试。

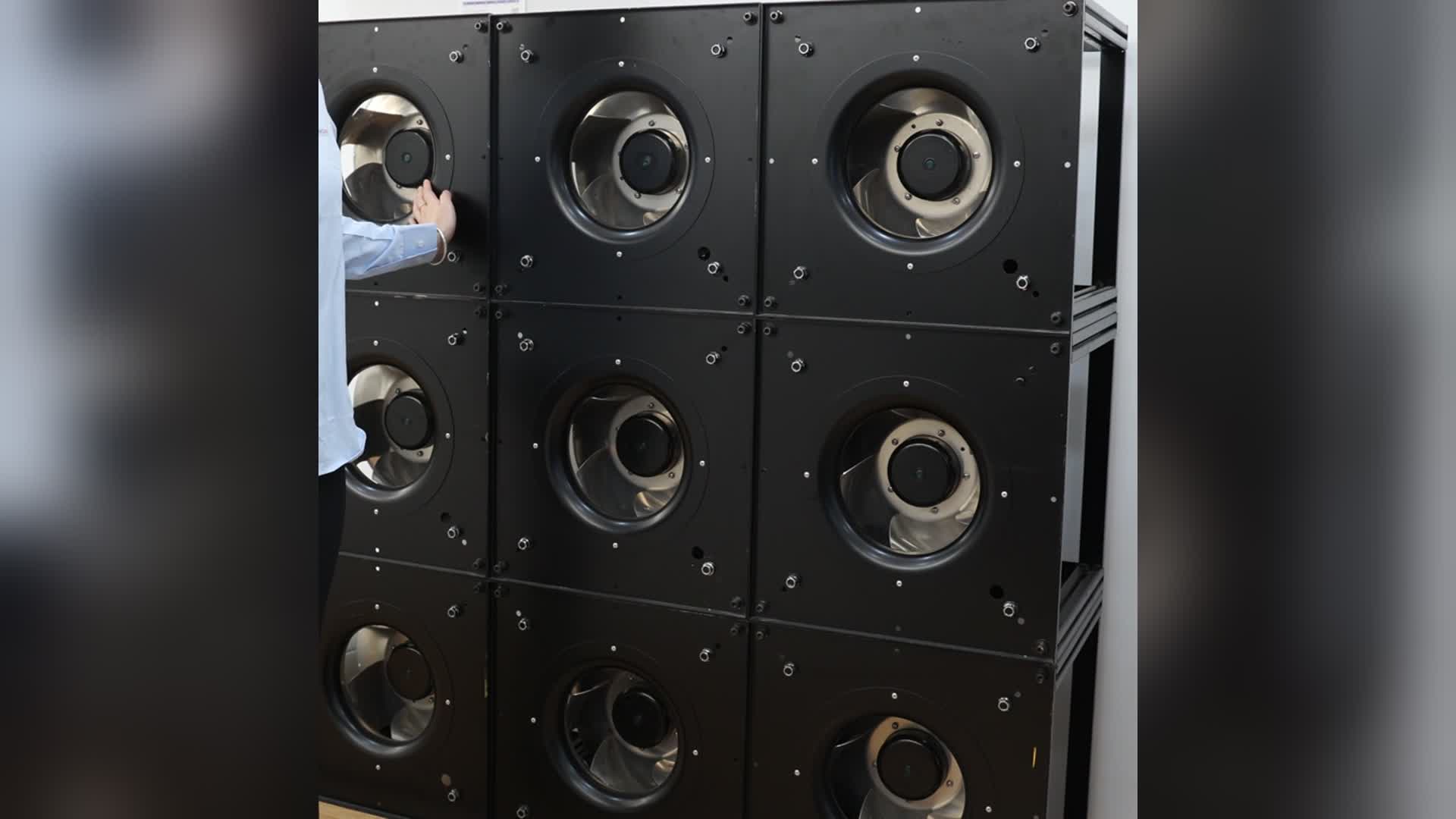

LONGWELL 真实风机墙画面,可见九个模块、公共框架与检修侧结构

若需建立候选硬件范围,可浏览LONGWELL 离心风机产品系列。该入口仅用于产品族身份导航;服务器入口热响应仍须由项目负荷、曲线、安装边界和现场试验批准。

把热响应测试拆成六个可停可复测的阶段

  1. 冻结输入:批准负荷、气流路径、设备状态、测点、限值、保持时间和终止条件;
  2. 确认基线:同一批入口测点、系统量与 IT 负荷趋势稳定且时钟一致;
  3. 实施事件:按批准方法使指定模块不可用并记录 t0,不混入第二个故障;
  4. 见证热响应:连续记录最热入口、分布、风量或压力和负荷,不只看控制画面;
  5. 保持或安全终止:按预先批准的边界执行,越界立即按方案处置;
  6. 恢复与复测:记录模块重新可用、入口温度回稳、报警关闭和偏差处理。

任何阶段证据不完整,都应停止进入下一阶段。一次未达到批准负荷的演示、一次测点缺失的停机,或一次中途改变风阀的测试,都不能被包装成完整冗余结论。

签字前交付一份服务器入口热响应包

  • 机柜编号、IT 负荷、风冷承担比例和试验负荷快照;
  • 送风、服务器入口、热排风和回风路线图,以及旁通与回流风险点;
  • 正常与单模块退出两种工况的风量、压力口径和压损账本;
  • 入口测点布置图、仪器、校准、采样间隔和时钟同步记录;
  • t0、峰值、稳定状态、保持区间、终止触发与恢复的完整趋势;
  • 批准判据、见证人、原始文件、偏差单、整改和同条件复测结果。

这份包回答的是“单模块退出后,服务器入口边界是否仍被守住”。它不代替产品选型报告、阵列基础计算或设备端故障联动测试;三类文件应通过相同设备身份、工况编号和修订号互相引用。

数据中心风冷冗余常见问题

剩余风机都升速了,可以判定冗余通过吗?

不能。还要证明服务器入口测点在完整保持区间内满足批准边界,且剩余系统没有越过允许工况。

总风量恢复到目标值,为什么最热入口仍可能升温?

因为旁通、回流、局部分布和机柜负荷不均会改变空气到达位置。总量与入口分布需要同时测。

500 kW 算出的约 126,000 m³/h 可以直接写进 RFQ 吗?

只能作为带完整假设的初筛值。正式输入还需按真实机柜分布、空气状态、泄漏、压损、曲线和故障工况修订。

用回风温度控制系统,能否只验回风温度?

不能。集中回风可能掩盖局部入口热点;最终边界应落在项目选定的服务器入口测点上。

有类似风机或散热项目? 请把风量、压力、安装空间和使用环境发给 LONGWELL 工程团队。 邮件咨询 →

发表评论

您的邮箱地址不会被公开。 必填项已用 * 标注

滚动至顶部

获取报价 / 选型建议

留下需求,工程师一个工作日内回复您。

下载资料 / 产品目录

请填写以下信息,提交后即可自动开始下载,我们也会为您提供进一步的专业支持。

* 您的信息仅用于资料发送与技术支持,我们不会对外泄露。

邮件询盘立即发送询盘
电话 WhatsApp 立即询盘
