风量CFM计算:房间/工艺换气怎么算

房间要通风、工位要排风、工艺源要捕集,三种需求都可能以 CFM 收尾,但不能塞进同一个“万能计算器”。更稳妥的做法,是先判断自己属于哪一种计算模式,再把结果整理成风机可以响应的工作点和验收条件。

本文给出一套可复核的顺序:选模式、算基准风量、补场景和补风、核对系统压力,最后形成 RFQ。计算结果只是需求卡的第一行,不是某个风机型号的批准结论。

先看双平台视频,再用本文完成计算卡

抖音和 B 站视频用于快速理解三种计算入口。若视频画面与项目文件的标准版本、房间尺寸或工艺条件不同,以项目采用的受控文件和现场核对为准。

抖音视频:打开抖音观看

B站视频:打开B站观看

第一步不是填数字,而是选对计算模式

需求常用起点必须补齐的边界
房间整体换气房间体积与换气次数 ACH采用的规范、空间用途、运行时段和空气混合条件
人员与面积通风人数项与面积项人员密度、区域类别、标准版本和分区方式
工艺源捕集捕集面速度与有效面积污染物、罩口几何、源运动、横向气流和安全要求

如果项目同时包含三个需求,就分别计算并注明工况,不要直接相加。人员通风可能在白天占主导,工艺排风可能只在设备运行时开启,事故排风又属于另一套联锁和风险评估。把运行逻辑写清楚,比多保留两位小数更重要。

房间换气法:先确认 ACH 来源,再做体积计算

英制下,房间体积为长 × 宽 × 高,单位是立方英尺。基准风量的计算式为:CFM = 房间体积(ft³)× ACH ÷ 60。公制下,如果体积用 m³,风量可直接写成 m³/h = 房间体积 × ACH

举个只用于检查计算动作的例子:房间为 20 × 15 × 10 ft,体积是 3,000 ft³。若项目采用文件明确规定 6 ACH,则基准风量为 300 CFM。这里的 6 ACH 是演示输入,不是住宅、仓库、机房或任何工艺房间的通用推荐值。

换算时可用 1 CFM ≈ 1.699 m³/h,但应在计算卡上保留原始单位和换算版本,避免供应商二次换算时产生口径差异。高度也不要顺手用“常见层高”代替;有吊顶、夹层或局部封闭区时,要先确定计算体积的边界。

人员加面积法:结构可以通用,费率不能照抄

人员与面积通风通常可整理为 人员费率 × 设计人数 + 面积费率 × 区域面积。这个结构便于审阅,但其中的费率必须来自项目采用的规范、区域类别和版本。本文不提供一张脱离场景的费率表。

计算前先问四个问题:设计人数取峰值还是日常值;相邻区域是否属于同一类别;送风是否能有效覆盖占用区;排风、回风和室外空气的边界分别在哪里。若这些问题没有答案,表格算出的数值看起来很完整,实际上还不能用于询价。

工艺源捕集:Q = V × A 只是几何起点

局部捕集常从 风量 Q = 目标速度 V × 有效面积 A 起步。这里最容易错的不是乘法,而是把“管口速度”“罩面速度”和“污染物所在位置的捕集速度”混成同一个数。

罩口离源越远,源的热浮力、运动方向、侧风和人员走动就越可能改变捕集效果。含有有毒、可燃、腐蚀或高温介质的工艺,不能用房间 ACH 代替源头控制设计,也不能仅凭文章决定速度值;应由具备相应资质和项目资料的专业人员确认控制方法、材料、排放与联锁。

把正常、峰值和异常工况分开,并给排风配上补风

同一个空间至少应检查正常运行、人员或设备峰值、过滤器终阻以及停机联锁状态。多台设备不是永远同时满负荷,能否使用同时系数也必须有运行逻辑支撑,不能为了缩小风量临时假设。

排出空气后,空间需要有可控的补风路径。补风不足会改变房间压力,也可能让实际排风量下降;补风温湿度、开口位置和气流短路同样影响结果。计算卡应分别列出送风、排风、回风和泄漏假设,而不是把“排风量等于新增新风量”当成默认事实。

从 CFM 到风机工作点:还差一张系统压力清单

风量确定后,逐项列出过滤器、盘管、格栅、消声器、阀门、弯头、风道和设备内部通道的阻力,并注明清洁或终阻状态。目标风量与系统压力组成工作点,风机曲线与系统阻力形成的交点才接近装机运行状态。

下面的实物图来自已核验的 LONGWELL 混流管道风机产品族素材,只用来说明“计算后建立候选系列清单”这一步。外观相似、口径相同或 CAD 能装下,都不能证明某个型号满足当前风量和压力。

LONGWELL 混流管道风机产品族外观,用于风量计算后建立候选系列清单

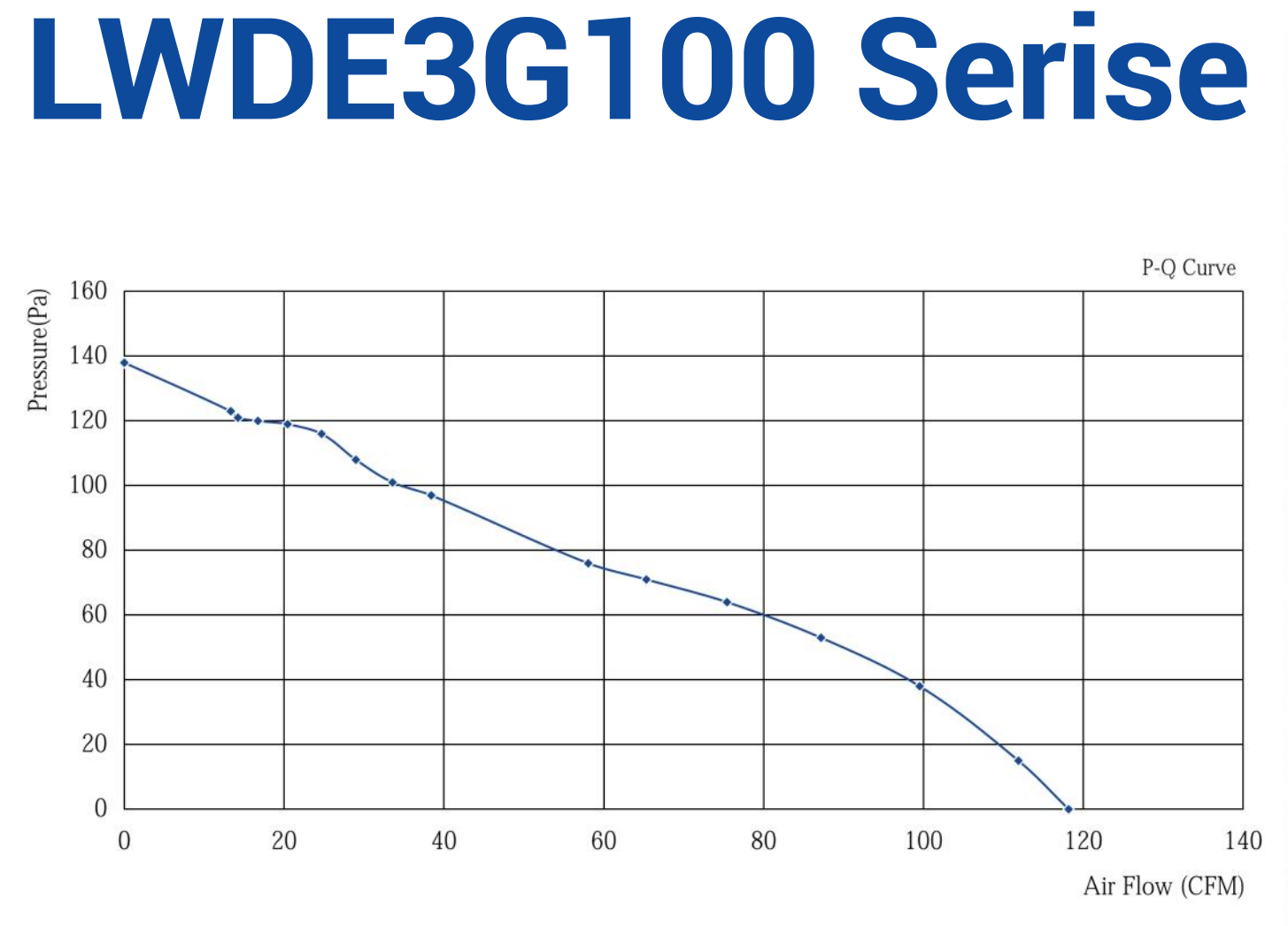

再看一张精确的 LWDE3G100 P-Q 曲线。读图时先在横轴找到目标风量,再与候选曲线相交并读取对应压力;图中数据只属于该文件所标识的系列和版本,不与前面的 300 CFM 演示自动绑定。

LONGWELL LWDE3G100 系列 P-Q 曲线,用于说明风量与压力工作点的读取方法

用途边界:产品图仅证明可见产品族身份;曲线图仅用于说明工作点读法。二者均不证明本项目选型、认证、兼容或交付结果。

计算卡完成后,如果还需要判断轴流或离心路线,可继续查看轴流风机与离心风机的选择方法。该页面只帮助建立候选架构,不替代本项目的受控曲线、图纸与设备端验证。

一张可审计的风量计算卡,至少写这十二项

  1. 项目、区域或设备名称,以及房间与工艺边界;
  2. 计算模式:房间 ACH、人员加面积或工艺捕集;
  3. 长、宽、高、面积、体积和每个数值的原始单位;
  4. 人数、班次、设备数量与同时运行规则;
  5. ACH、费率或目标速度的来源、版本和区域类别;
  6. 正常、峰值、过滤器终阻和异常状态的风量;
  7. 送风、排风、回风与补风的平衡假设;
  8. 目标风量处的静压或全压,并写清测点;
  9. 空气温度、密度、海拔及需要的修正条件;
  10. 入口、出口、附件、安装方向和可用空间;
  11. 电源、控制信号、噪声边界与保护要求;
  12. 计算人、复核人、日期和修订号。

这张卡的价值在于可回看。以后房间用途改变、过滤器升级或设备增产,只需找出变化字段重新计算,不必从一串来历不明的 CFM 数字猜起。

把计算卡变成供应商可以逐项回填的 RFQ

RFQ 不要只写“需要 300 CFM 风机”。应把每个风量—压力点分行列出,并要求供应商回填完整型号与后缀、曲线修订、控制设定、输入边界、声学资料适用工况、图纸版本和偏差说明。若有正常与终阻两个点,两行都要回答。

候选路线尚未确定时,可从LONGWELL 管道风机产品族入口了解现有系列。这个入口只承担产品族身份和导航作用;具体型号仍须根据完整工况、最新曲线、安装边界和样机验证确认。

询价时一并要求说明测试口径、入口与出口条件、允许安装方向,以及哪些附件已计入数据。供应商若只返回“最大风量”,应继续追问目标压力下的工作点,不要把曲线两端的最大值拼成一个不存在的工况。

装机后先查系统,再决定是否改风机

调试记录应把风量、压力、转速、输入、过滤器状态、风阀位置、环境条件和仪表测点绑在同一次测试里。测得风量偏低时,先检查转向、控制信号、过滤器、阀门、格栅、漏风、入口急弯、出口遮挡和补风路径。

这些条件会移动系统工作点。没有完成排查就直接提高转速或放大风机,可能把能耗、噪声或房间压差问题带到下一轮。只有关键工况按约定方法复测通过,计算卡才算在设备端闭环。

CFM 风量计算常见问题

6 ACH 能直接用于所有房间吗?

不能。ACH 要来自项目采用的规范、空间用途、风险评估或受控工艺要求。本文的 6 ACH 仅用于演示公式。

算出 CFM 后可以直接选风机吗?

不能。还需要目标风量处的系统压力、空气条件、安装边界、电气与声学要求,并在对应曲线上确认工作点。

工艺排风可以用房间换气次数代替吗?

不能默认替代。局部捕集取决于污染源、罩口几何、距离、横向气流和安全条件,危险工艺必须走专门设计与评审。

风量偏差时先换更大风机吗?

先不要。应先核对压力口径、测点、过滤器、阀门、漏风、入口出口和补风;确认系统边界后再讨论风机调整。

有类似风机或散热项目? 请把风量、压力、安装空间和使用环境发给 LONGWELL 工程团队。 邮件咨询 →

发表评论

您的邮箱地址不会被公开。 必填项已用 * 标注

滚动至顶部

获取报价 / 选型建议

留下需求,工程师一个工作日内回复您。

下载资料 / 产品目录

请填写以下信息,提交后即可自动开始下载,我们也会为您提供进一步的专业支持。

* 您的信息仅用于资料发送与技术支持,我们不会对外泄露。

邮件询盘立即发送询盘
电话 WhatsApp 立即询盘
