停产风机带来的真正难题,不是“还能不能找到一台尺寸接近的风机”,而是新风机装进设备后,能否在真实阻力下提供需要的风量与压力,能否安全接入原有供电和控制,并在故障时保持设备可接受的行为。直径相同、插头相似、电压相同,甚至目录最大风量接近,都不足以推出“可以直接替换”。
可靠的替代应被当成一次小型工程变更:先恢复原机与设备边界,再建立候选交叉对照矩阵,最后用台架和整机证据决定放行、改造或拒绝。下文按这条路径展开,适合维修、设备、采购、工程和质量团队共同使用。
先把“直接替换”改写成可验证的问题
不要从“哪一个型号能替代旧型号”开始,而要问:候选风机在规定的设备、工况、供电、控制和环境边界内,是否满足全部必要要求?这个问题会迫使团队把结论拆成可检查的字段,而不是依赖型号相似、供应商口头确认或一张产品照片。
替代结论至少要覆盖四层证据:气动工况、机械接口、电气与控制、应用环境。任何一层存在未知,都应标为“待验证”;发现明确冲突,则标为“不兼容”并评估改造。只有必要字段有证据闭合,且验证结果满足接收标准,才可以讨论直接替换。
重建原风机档案,先确认你正在替代谁
记录完整型号、后缀、版本、铭牌信息、制造商图纸号、设备物料号和历史变更。相同主型号可能因为电压、控制方式、连接器、旋向、软件参数或客户版本不同而具有完全不同的接口。若铭牌模糊,应同时收集整机图纸、采购记录、线束图、参数备份和现场照片,并标明每条信息的来源与可信度。
还要记录替代原因:原型号正式停产、交期风险、反复故障、性能不足,还是只想降低采购成本。若原机是因为系统堵塞、轴承负荷、供电异常或控制参数错误而失效,单纯换风机可能会复制同一故障。替代项目必须把“风机问题”和“系统问题”分开。
用运行包络替代单点最大风量比较
目录最大风量通常对应特定测试状态,并不等于装入设备后的工作点。应收集设备在正常、最小、最大及异常工况下需要的风量、静压或全压、空气密度、温度、过滤器状态、风阀位置与系统阻力变化。若原设备存在多档或闭环调速,还要描述每个控制状态对应的工作范围。
把候选曲线与系统曲线放在同一坐标系内,检查工作点、稳定区、转速、输入功率、效率与声学边界。曲线数据的测试条件必须可比;单位、空气密度、进出口布置或压力定义不同,都可能制造“看起来相同”的假象。缺少原机曲线时,可通过受控测量重建关键点,但应保留测量方法和不确定性。
机械接口要核到安装后的真实空间
机械对照不只是叶轮直径和安装孔距。至少核对整体外形、总深度、进风口与出风口几何、法兰、孔位、轴向与径向间隙、旋向、安装姿态、重心、紧固方式、减振结构、线缆出口和检修路径。候选风机即使能拧上螺钉,也可能因为进风遮挡、出口错位或检修空间不足而改变性能与可靠性。
先在图纸或三维包络中完成静态干涉检查,再在实机上验证装配公差和服务空间。转接板、风道过渡或线束改造必须进入正式图纸与物料清单,并重新评估它们对气流、强度、振动、泄漏和维护的影响。
电气兼容要覆盖供电、保护与接地
核对额定电压、允许范围、频率、相数、输入电流、启动或浪涌特性、功率因数、接线方式、端子和保护装置。不要因为电压一致就默认可兼容;不同电机拓扑可能需要不同的接触器、变频器、断路器、熔断器、漏电保护、接地和屏蔽方案。
检查现有电源、线径、连接器额定值和控制柜散热是否能承受候选风机的最不利状态。若要更换连接器或改变针脚,必须形成受控线束图和逐点核对记录,并验证保护动作、绝缘、接地连续性及断电后的安全状态。
控制与反馈必须逐个针脚做行为对照
对调速指令、启停、方向、模拟量、PWM、通信、转速反馈、运行反馈、报警和复位逐项建立接口表。每一项都要写明信号类型、量程、电平、频率、极性、参考地、默认状态、超限行为和失联行为。接口名称相同不代表电气含义相同,插头相同更不能证明针脚兼容。
还要验证整机控制逻辑:上电是否自动启动,指令丢失时保持、停机还是满速,报警是常开还是常闭,控制器如何判断风机失效,多个风机并联时是否会出现反灌或通信冲突。失效保护属于设备安全边界,不能留到现场试运行时临时判断。
应用环境和合规边界不能从目录推断
记录空气温度、湿度、海拔、粉尘、油雾、腐蚀性介质、冷凝、户内户外、清洗方式、振动、安装方向、连续或间歇运行以及可接受噪声。候选风机的防护、材料、轴承和电子部件要在这些条件下评估,必要时由整机风险分析决定额外验证。
认证、法规与预期用途必须按目标市场和整机边界核对。一个产品页面或证书图像不能自动证明当前型号、配置、生产地点和整机应用符合要求。任何证书都要核对具体持有人、型号范围、标准版本和有效状态;整机制造商仍需判断替换是否触发重新测试或文件更新。

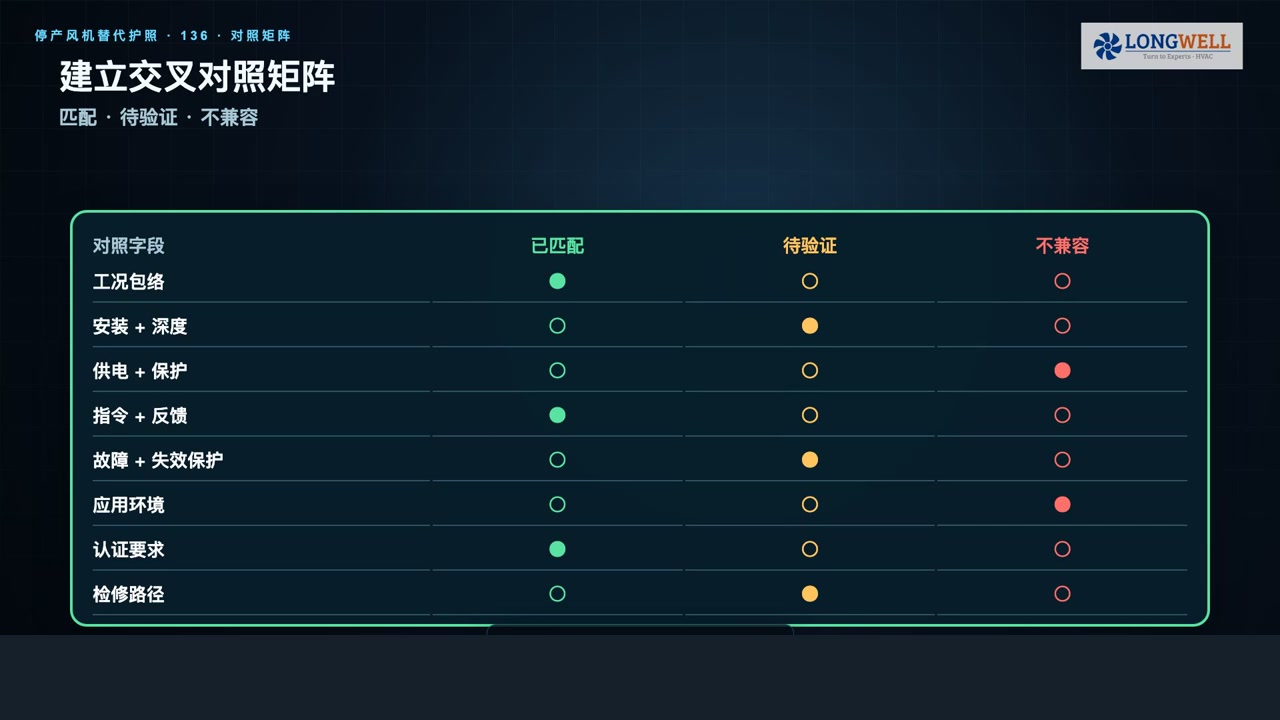

建立“匹配、待验证、不兼容”交叉对照矩阵
把工况包络、安装与深度、供电与保护、指令与反馈、故障与失效保护、应用环境、认证要求和检修路径列成行;把原机要求、候选数据、证据来源、状态、责任人和关闭方式列成列。状态只允许使用“有证据匹配”“仍待验证”“不兼容需改造”,避免用“应该可以”“类似”或“供应商说没问题”掩盖缺口。

矩阵的价值在于让采购速度与工程风险出现在同一张表上。采购可以看到哪些信息会阻塞报价与交期,工程可以看到哪些冲突需要改造,质量可以看到验证必须留下什么记录。任何状态变化都应附上新的证据指针和批准人。
产品系列页只能用来找候选,不能证明适配
当设备架构已经确认采用离心方案时,可以从LONGWELL 离心风机产品系列入口了解可沟通的产品家族,并以工况、尺寸、电源和控制要求启动候选筛选。但系列页只提供产品身份与浏览入口,不能证明某个型号与旧机等效,也不能替代项目图纸、曲线、样件和整机验证。
关于 EC 离心风机替换的公开背景,可继续阅读EC 离心风机替换选型指南。其中的通用选型思路只用于补充理解,不证明当前项目的适配性、认证状态、性能结果或交付时间;项目结论仍应以受控资料与实测证据为准。
台架测试先验证部件,再进入整机
台架阶段应尽量复现候选风机的供电、控制、负载和安装边界。测试项目可包括关键工作点、调速范围、输入功率、电流、启动行为、温升、振动、噪声、反馈精度、报警与失效保护。测试方法、仪器身份、样件序列、环境条件、原始数据、接收限值和偏差处置必须能够互相追溯。
台架通过只说明部件在该测试设置下满足条件,不能替代整机验证。若测试夹具的进风、出口或阻力与实际设备不同,应明确差异;若候选依赖参数设置或软件版本,应把参数文件和版本纳入放行配置。
整机样机要在最不利状态下验证
把候选装入代表性设备,按正常、最小、最大和可预见异常状态运行。验证设备内真实风量或压力、关键部件温度、控制响应、噪声与振动、报警联锁、启动停止、断电恢复和维护可达性。过滤器脏堵、环境高温、低电压或多风机组合等最不利条件,应根据风险纳入方案。
对比原机与候选时使用相同测点、方法和状态,并预先定义接收标准。样机验证发现的问题要回到交叉对照矩阵:能够通过受控改造关闭的,更新设计与验证;不能关闭或代价不可接受的,明确拒绝该候选。
量产放行必须锁定配置与变更
通过样机不等于后续任何同名风机都自动获准。放行记录应锁定制造商、完整型号、版本、关键图纸、参数文件、连接器和针脚、合格供应来源、整机适用范围、验证报告及批准日期。采购订单、来料检验、装配文件和售后备件清单要引用同一身份。
任何影响气动、机械、电气、控制、材料、固件、生产地点或认证范围的变化,都应触发重新评估。首批量产可设置加严检查和现场反馈窗口;出现异常时,能够从设备序列号追溯到风机批次与配置,才能快速判断影响范围。
最终只做三种决定:放行、改造或拒绝
“放行”表示必要字段已有证据匹配,台架与整机接收标准均通过,配置已被锁定;“改造”表示存在明确差异,但改造方案、风险、图纸和验证均可受控;“拒绝”表示关键要求不兼容、证据无法获得或验证失败。不要为了赶工把待验证项默认转成通过。
启动替代评估时,至少准备现用完整型号与版本、铭牌和安装照片、尺寸与线束图、目标运行包络、供电与控制信息、环境和认证要求、原机故障背景、预计数量与时间节点。资料越完整,候选筛选越快,但最终“可直接替换”仍只能由项目专用证据和验证得出。
观看双平台视频,逐项关闭替代风险
视频按“原机档案—工况地图—机械接口—电气兼容—控制与失效保护—环境与合规—交叉对照矩阵—台架验证—整机样机—量产放行—放行、改造或拒绝”的顺序演示。建议边看边建立自己的矩阵,把每一个未知项分配给具体责任人和关闭证据。
如果需要 LONGWELL 协助评估停产或淘汰风机的候选方案,请准备上述最小资料包。我们会先确认应用与证据边界,再讨论候选、验证路径和改造需求,不以外形相似或目录参数代替项目结论。
