风机装上橡胶垫或弹簧后,楼板仍然振、风管还在响,常见原因是把“隔振”当成了故障修理。隔振器要控制的是从机器传到支撑结构的路径;叶轮积污、轴承损伤、松动、对中不良或气流不稳,仍须在源头检查。这篇按诊断、选型条件、连接、安装和复测五步梳理,让采购、设备和安装人员知道该先收集什么资料,以及哪些结论不能只看垫子的外观。
看视频:B站|风机减振安装(隔振器);抖音|同主题短视频。两个入口均指向本主题,下面的图可放大查看安装判断。
第一步:先判断振动从哪里来
记录风机布置、叶轮与传动形式、转速及变频范围、风量和压力、底座状态,以及振动出现的时间和位置。测量应写清测点、方向、单位和运行条件;单独一个“振动很大”的描述,无法比较整改前后。若启动时、某一转速段或挡板动作时才明显,问题线索也不同。先检查积污与不平衡、轴承、对中、摩擦、松动、软脚、入口畸变和结构响应,再决定是否需要隔振。

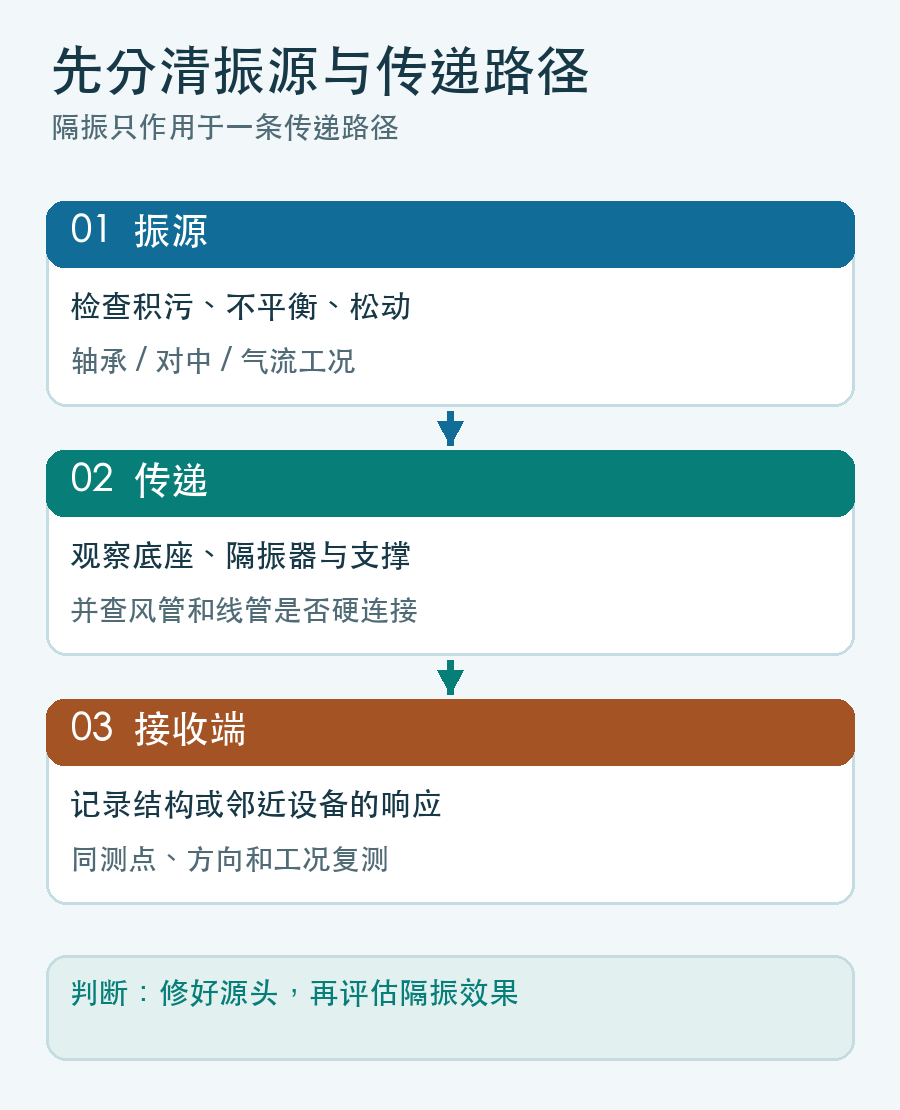

下图把“振源—传递—接收端”分开。隔振器位于中间路径,不能证明叶轮或轴承已经恢复正常。需要进一步排查风轮状态时,可接着看朗伟的风机振动常见原因排查;它是诊断路径,不是本设备的验收报告。

第二步:用频率和实际载荷选隔振系统
隔振不是“越软越好”。设备的激振频率与支承系统固有频率若接近,启动、停机或变频扫速时可能出现较大的运动。隔振器的类型、刚度、阻尼、可用行程及限位,应由实际转速范围、结构条件和安装要求共同确定;不能从一张通用示意图推导出某台风机的效率或安全尺寸。
各支点载荷也未必相等。电机位置、重心、底座刚度、传动和附属件会改变角点反力。选型资料应包含设备重量与重心、底座和安装点几何、各点计算载荷、工作环境,以及制造商对该隔振器的载荷与挠度范围。不要把铭牌总重简单除以支点数量。橡胶、弹簧、带限位的弹簧和吊架各有条件;冲洗、腐蚀、室外暴露或抗侧向位移要求也要单独核对。

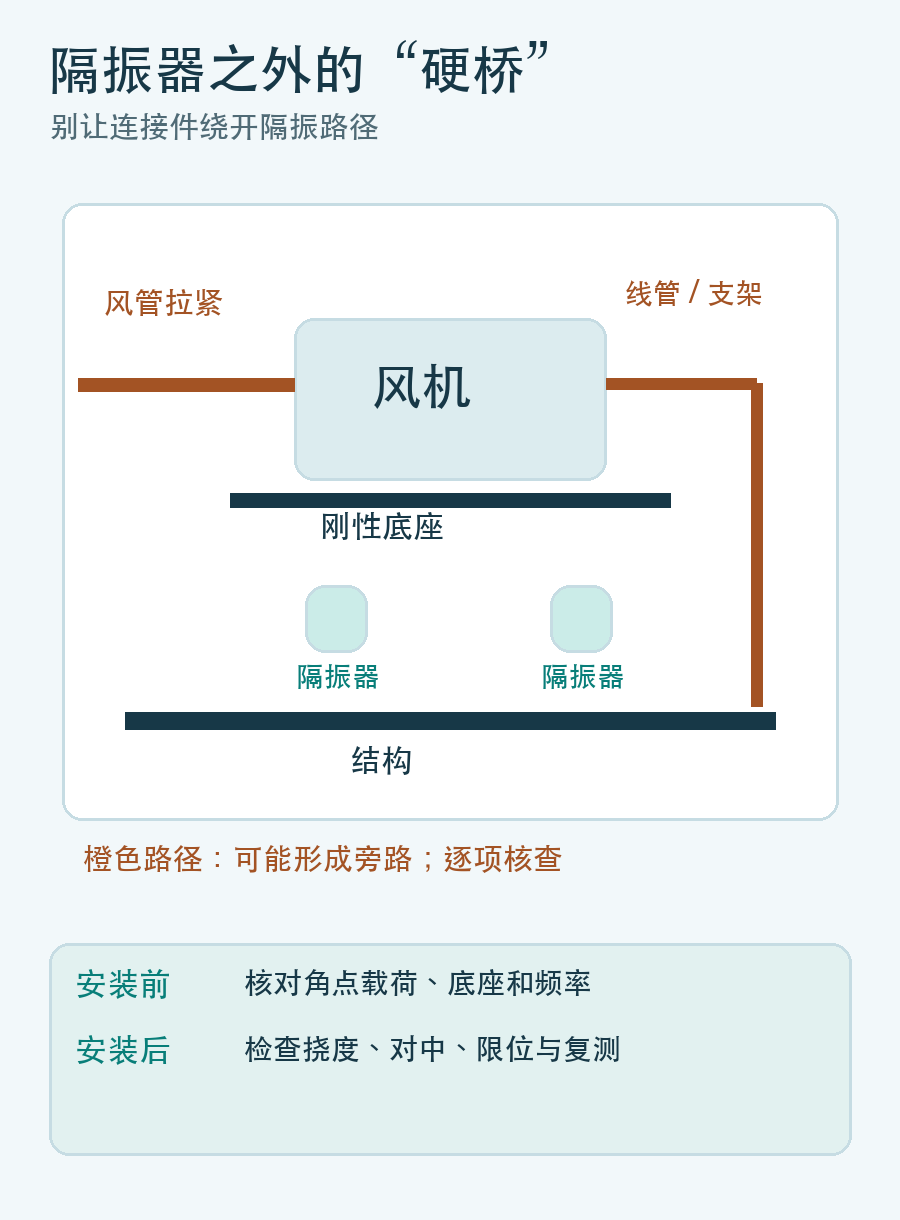

第三步:找出绕过隔振器的硬连接
风管、线管、排水、控制管路、支架或限位件若被拉紧,可能从风机跨到建筑结构,形成与隔振器并联的刚性路径。即使垫子本身选对,振动仍可沿这些连接传走。风管须有独立支撑,并在设计允许的位置设置合适的柔性连接;柔性段不能被拉成直线、压瘪或拿来弥补较大错位。接地与等电位连接仍要满足电气要求,不能指望橡胶垫或织物软接替代。
下图中的橙色线路示意需要逐项检查的旁路,不是具体安装图。对于带蜗壳离心风机,可先在朗伟离心风机产品家族确认机壳、驱动和底座形式,再索取准确型号的图纸与重量;家族页面不能证明隔振器载荷或匹配结果。

第四步:底座、吊装和对中一起检查
轻薄或扭曲的底座会改变支点受力,也可能让联轴器、皮带或轴承对中变化。安装前核对基础的强度、平整度、锚固和可维护空间;需要吊装或顶升时,依据已批准的吊点、工装和受力方案执行。弹簧存在储能,设备也可能有电、转动部件和其他能源;应完成隔离、锁定及无能量确认,不得在悬吊设备下作业。隔振器就位后再检查水平、各点安装高度或挠度、护罩、限位间隙和设备对中。
如果实际对象是轴流风机,应从朗伟轴流风机家族识别准确机型和支承方式;不同家族、安装方向和现场结构不应套用同一个角点载荷。产品入口用于确定需要索取的资料,并不构成安装许可或性能承诺。
第五步:把复测条件写进验收单
启动、稳态、预定变频范围和停机都应观察是否有异常位移、碰擦、触底、限位持续接触或连接被拉紧。整改前后应在相同测点、方向、单位、带宽和运行条件下比较,兼看风机本体、底座、结构和受影响的接收端。还要记录隔振器实际载荷与挠度、对中、风管及电气连接状态。可核验的结论是指定范围内传递振动的变化,而不是“零振动”。
若源头还存在失衡线索,隔振后也应继续诊断;朗伟的风轮失衡排查与复测指南说明清洁、检查与受控动平衡之间的顺序。此处没有给出通用振动阈值,因为验收依据取决于具体设备、测量方法和项目要求。
交给工程师的资料清单
准备准确型号与修订版图纸、风机与电机重量及重心、运行转速和变频模式、底座与支点布置、风管和附属管线的支撑方式、环境条件、振动原始记录、异常发生工况,以及预期要控制的接收端。让隔振器供应方和结构、电气、风管负责人分别确认自己的边界,再形成安装与验收方案。这样可以把“换一种垫子试试”变成可复核的工程决策。
需要讨论具体风机与安装边界?请将型号、图纸、转速范围及测点记录发至 sales@longwellfans.com。
