验厂最容易出现的误区,是把“看过工厂”当成“验证过供应能力”。整洁的车间、摆放整齐的样品和一面证书墙可以提供线索,却不能单独证明一张采购订单会按照正确图纸、正确材料、受控工艺和有效检验完成。真正有用的风机工厂审核,必须从采购决策出发,沿着一条可复核的证据链追踪风险。
这套方法适用于新供应商导入、重要型号复审、质量异常后的专项审核,也适用于远程预审与现场审核的组合。重点不是收集越多文件越好,而是让每一项关键要求都有对应的责任人、受控文件、现场执行和完成记录。
先定义审核要支持哪一个决定
审核开始前,先写清楚最终要做的决定:批准供应商、批准某个工厂、批准某项工序、批准试制,还是只关闭一次异常。不同决定需要的证据深度不同。只写“检查质量体系”太宽泛,容易让审核变成通用问卷和参观。
把范围固定到法律主体、实际生产地址、产品族、关键工序、外包过程和审核时间段。若订单涉及离心风机,可先从LONGWELL 离心风机产品入口识别产品范围,但分类页不能替代型号图纸、技术协议、样件批准或当前订单记录。范围之外的工序和场地必须明确标为未验证。
把关键要求画成风险—流程地图
从产品和应用要求出发,列出真正会改变交付结果的特性,例如材料牌号、叶轮尺寸与平衡、旋向、额定工作点、电机与电气接口、噪声目标、防护要求、标识、包装和追溯。然后把每项要求连接到控制它的流程:合同评审、设计与变更、采购、来料检验、制造、装配、过程检验、性能测试、最终放行和包装。
这张地图决定抽样方向。高风险要求应获得更深的样本和更多独立证据;普通行政项目可以降低深度。不要把所有问题平均分配时间,也不要因为某一项证书存在,就跳过它是否覆盖当前主体、场地、产品和工序的范围核对。
远程审核先要一份安全、可复核的证据包
远程阶段适合先验证文件结构与记录链,避免现场时间被基础资料占满。建议索取组织与职责、过程流程图、受控文件目录、关键设备及测试设备清单、校准状态摘要、培训授权规则、近期生产与检验记录样本、不合格与纠正措施样本,以及外包过程和二级供应商的控制方式。
证据包要遵循最小必要原则。客户姓名、价格、人员证件、账号、完整商业合同等不应为了审核方便被无边界传播。可在保留版本号、日期、责任角色、产品身份和结果的前提下脱敏。远程会议中的屏幕展示也应提前约定允许截图和保存的范围。
核对主体、场地、工序与证书范围
审核员应把营业主体、生产地址、合同抬头、开票主体、证书持有人和实际执行工序放在同一张表里核对。若生产、测试、仓储或包装位于不同场地,要记录哪个地点承担哪一步;若关键工序外包,要确认技术要求如何传递、来料如何验收、变更如何批准以及异常由谁关闭。
证书只证明证书文本明确覆盖的范围,并且还需要核对签发机构、编号、有效期和公开状态。证书墙上的照片、扫描件或过期版本都不能自动证明当前订单适用。遇到范围不清时,应记录“待验证”,不要把推测写成通过。
选择一张代表性订单贯穿审核
比起让供应商展示准备好的“最佳样本”,更有效的方法是从近期、同产品族且具有代表性的已完成或在制订单中抽一张。先从客户批准的规格或图纸版本开始,检查内部评审、物料清单、采购批次、来料状态、工艺文件、设备和工装、操作授权、过程记录、测试结果、放行与包装标识是否能连成同一身份。
订单样本应兼顾风险,而不是只选最简单的产品。如果审核目标是新型号导入,可增加一张近期发生设计变更或工艺变更的样本,观察旧版本怎样被撤回、在制品怎样隔离、人员怎样获知变化,以及完成记录是否能反映实际使用版本。
用三种证据交叉验证现场执行
对每个关键步骤同时比较三类证据:受控文件规定做什么,现场人员实际怎么做,完成记录显示当时做了什么。三者一致,证据才相互支持。仅有作业指导书,不能证明它被执行;仅有一次现场演示,也不能证明历史订单一直如此;仅有填写完整的表格,还需要确认数据来源与产品身份。
现场提问应围绕真实操作展开,例如“这一步接收什么输入”“如果尺寸超差你会怎么处理”“哪里确认当前图纸版本”“谁能批准偏差”。让操作人员按正常方式说明,比要求背诵条款更能发现接口、版本、授权和异常处置中的薄弱点。

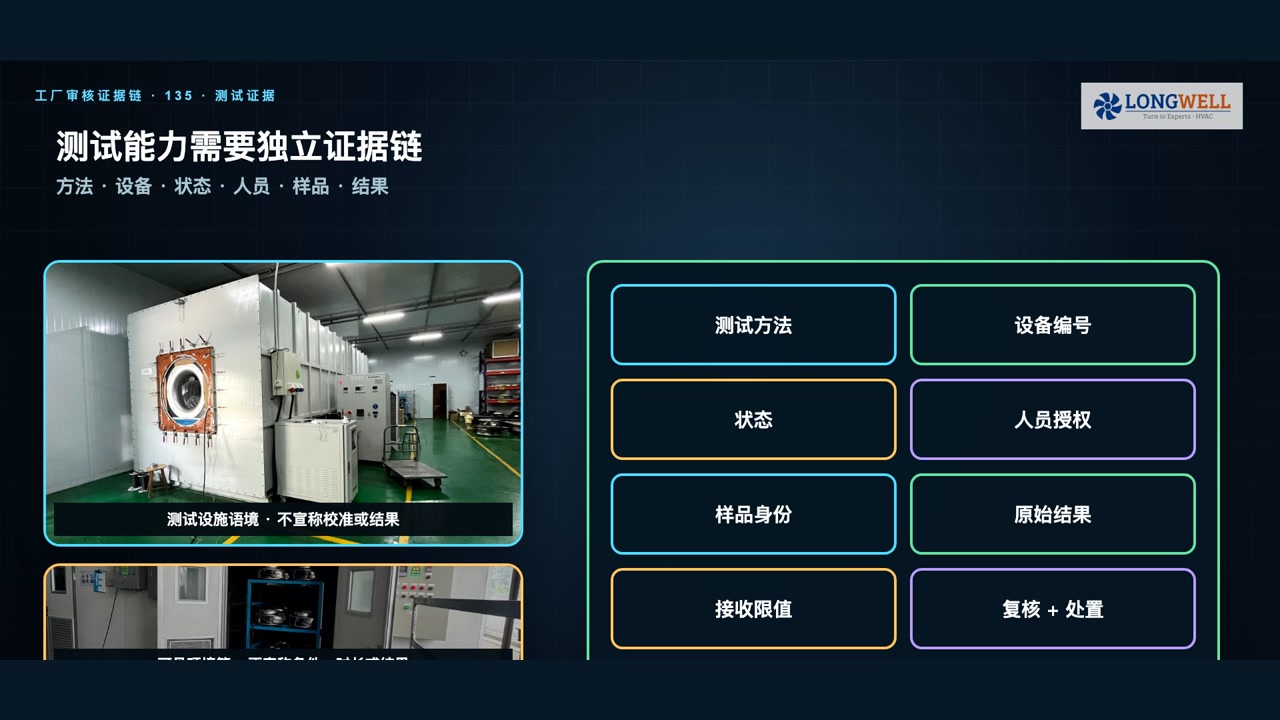

测试能力要形成独立证据链
看到测试台并不等于测试能力已经得到证明。至少要核对测试方法、设备身份、设备状态、人员授权、样品身份、环境或前置条件、接收限值、原始结果、复核与异常处置。测试报告上的产品型号、序列或批次必须能够回到被测实物和订单。
对风机性能相关项目,还要确认测试输入和判定边界是否与客户要求一致。可参考贯流风机质量评估的工程要点理解尺寸、平衡、性能、噪声与过程证据之间的关系,但公开文章不证明任何工厂已经具备特定测试范围、校准状态、能力水平或质量结果。

设备铭牌、校准标签和现场照片只能提供抽样语境。审核结论应落在当前方法、当前状态、当前样品和可追溯原始结果上;如果其中任一环节缺失,就应把证据链缺口写进发现。
正向和反向抽样检查追溯性
正向抽样从来料或某个批次开始,沿生产、检验、测试、放行和出货向前追踪,确认身份不会在工序间丢失。反向抽样则从成品标签、测试报告或出货记录开始,向后追到制造批次、关键物料、版本和检验记录。两种方向都能闭合,追溯链才更可信。
抽样时记录起点、路径、停留节点和缺口,不要只写“有追溯系统”。如果系统依赖人工转抄、相似型号共用标签或返工后重新编号,应额外检查错配风险。一次成功样本不能证明整个体系稳定,但能显示控制设计是否可执行,并帮助决定是否扩大样本。
远程审核与现场审核各自做最擅长的事
远程审核适合文件结构、版本记录、数据趋势、整改资料和跨地点访谈;现场审核更适合物理流向、隔离区、状态标识、储存条件、工装、量检具、现场版本、人员实际操作和随机抽样。两者不是互相替代,而是按风险分工。
可以先远程识别开放问题,再把现场路线设计成验证这些问题的最短路径。现场不要完全沿供应商安排的参观路线,应从随机成品或在制品开始逆向追踪,也要观察不合格品、待检区、返工区和暂存区。若视频连接、摄像范围或保密要求限制了观察,应把限制写入审核边界。
发现必须让另一位审核员能够复核
一条可靠的发现至少包含四部分:审核要求、看到的客观证据、两者之间的差距、由此产生的风险。避免只写“管理不到位”“加强培训”或“建议改进”。例如,应写清抽到哪一张订单、哪一个版本、哪条记录缺少什么、该缺口可能导致哪项关键要求失控。
证据不足与确认不符合要区分。无法获得证据时,可以写成开放项或审核限制;已经确认违反明确要求时,再形成不符合。严重程度应基于对产品、合规、交付和客户风险的影响,而不是基于现场沟通的顺畅程度。
整改关闭不等于收到一张新表格
纠正措施至少应区分临时遏制、原因分析、永久措施、责任人与期限。关闭前还要验证措施是否真实实施、是否覆盖同类风险、是否更新文件与培训、是否留下新的完成记录,以及经过适当时间或批次数量后是否有效。只提交修订后的文件,不足以证明现场行为已经改变。
如果发现涉及已交付产品、错误版本、校准失效或测试结果可靠性,应先评估影响范围和客户风险,再决定复检、隔离、通知或其他措施。审核分数不能覆盖尚未关闭的重大风险;批准决定应明确已验证、部分验证、未验证和不适用项目。
用分层结论做供应商批准决定
最终结论不要只给一个总分。更实用的结构是:批准的主体与场地、批准的产品与工序、附带条件、必须关闭的整改、需要加严检验的阶段、复审触发条件和未验证范围。这样采购、工程、质量和供应商能看到相同的决策边界。
当型号、关键材料、生产地点、外包工序、测试方法、控制计划或证书范围发生变化时,应触发重新评估。低风险变更可以文件复核,高风险变更可能需要远程专项审核或现场复审。把触发条件写进批准记录,避免一次验厂被永久沿用。
审核前可直接使用的最小清单
准备审核时,至少确认:采购决定与范围;主体和场地;产品与关键要求;关键工序和外包;受控文件与版本;代表性订单;物料和过程追溯;检验与测试证据链;设备状态与人员授权;不合格控制;变更管理;纠正措施及有效性;现场限制;批准条件与复审触发点。
每个项目都要记录证据指针,而不是只打勾。证据指针可以是文件编号和版本、订单号、批次、设备编号、记录日期、被访谈角色或现场位置;对外发布的报告则应继续保护客户、人员和商业敏感信息。
观看双平台视频,按证据链设计下一次验厂
视频按“决策与风险图—远程证据包—主体和范围—订单追溯—三种证据—测试证据链—双向抽样—现场交叉验证—远程与现场组合—可复核发现—批准决定”的顺序展开。可以把现有审核表放在旁边,逐项补上证据来源、抽样路径、开放风险和关闭条件。
如果需要 LONGWELL 协助准备风机供应商审核,请整理产品型号、应用、关键技术要求、预计订单、风险关注点、希望批准的场地与工序,以及现有异常或变更背景。我们可以据此组织一份与项目范围匹配的审核证据计划。
