EC风机物联网系统的三项验收任务:本地闭环、数据合同和远程权限

暖通 EC 风机接入物联网:先验收本地控制、点位与失联动作

“EC 风机加上物联网”听起来像一个产品升级,交付时却是几项不同的工程任务:风机和驱动器能否按目标工况运行,本地控制在通信中断时怎样动作,楼控点位是否有清楚含义,远程命令由谁授权,以及告警能否变成可处理的事件。本文面向暖通集成商与设施运维团队,给出一条可核对的验收顺序。联网本身不能证明风量、能效、可靠性或网络安全。

先把 EC 调速与物联网分开验收

EC 指电子换向驱动方式;它可以让合适的电机与控制器按设计调节速度,但具体控制接口必须回到完整型号、后缀、固件版本和接线资料。物联网则涉及数据采集、通信、身份、权限、平台和运行规则。一个设备“可调速”,不等于它已经具备可验证的联网协议;一个网关能读到数值,也不等于该数值已成为可信控制输入。

图1把系统分成四层。建议项目团队沿图从左往右写出每一条指令和数据的责任人:风机与 EC 驱动负责执行和设备保护;本地控制器负责现场闭环及联锁;楼控或网关负责映射、授权与转发;远程平台负责监督、趋势和告警。项目可以采用不同架构,但各层职责不能只靠“智能”二字代替。

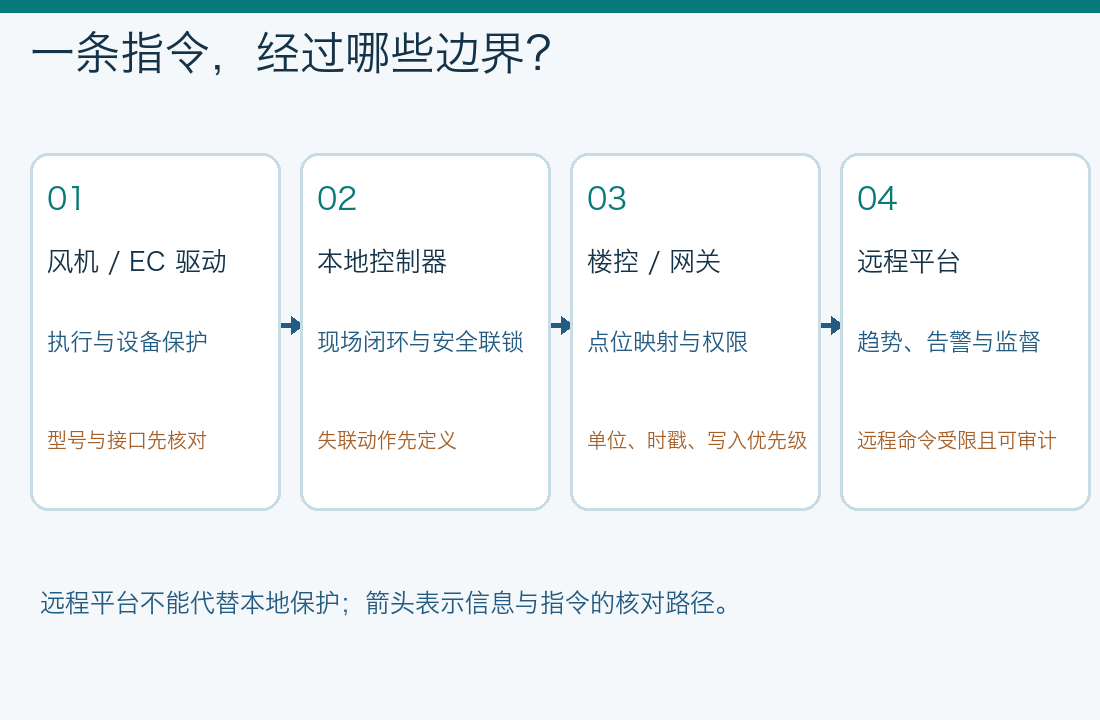

EC风机物联网四层架构:风机驱动、本地控制器、楼控网关、远程平台;标出各层职责和需核对的边界
图1:从设备到远程平台逐层核对执行、保护、点位和权限。它是工程架构示意,不表示任何朗伟型号默认具备全部接口;点击可放大。

断网以后,谁来保证现场行为?

评审时先问一个具体问题:上行网络或网关失效,风机究竟保持当前档位、转入预设模式、按本地传感器继续运行,还是停机?答案取决于通风任务、设备风险和现场联锁,不能由一篇文章替项目设定。关键保护和必须保持的现场功能,应在本地系统中被定义并验证;恢复通信后,也应避免积压的旧命令突然执行。

把网络断开、传感器失效、上位控制器重启和人工检修模式写进调试记录。每个场景至少记录触发条件、预期动作、实际动作、报警位置、复位方式和责任人。软件停机是控制动作,涉及检修时仍须执行适用的电气隔离与上锁挂牌程序。朗伟现有的智能风机监测与控制说明也按本地控制、设备身份、指令权和告警生命周期梳理了这条链路。

点位表不只是名称:单位、时间与质量要一起交付

“速度 60”无法单独用于控制决策:它是百分比、转每分钟还是一个枚举档位?来源是驱动器实测还是网关缓存?上次更新是什么时候?建议为每个 BMS 点位记录名称、数据类型、工程单位、缩放、读写属性、有效范围、更新周期、时间戳、质量标志和版本来源。相同协议名称也不能代替逐点核对;协议连通只证明数据包可交换,不证明两端对点位含义、报警码或优先级的理解一致。

尤其要区分“当前有效”“过期”“通信失败”和“人工替代”的数值。若传感器值已过期,控制逻辑应按事先批准的规则处理,不应把旧值悄悄当成新测量。调试报告最好留一个经过双方签字的点位映射版本;控制器或网关固件更新后,再用这个版本复核关键字段。

远程指令要有身份、优先级和到期时间

现场面板、设备控制器、楼控主机和远程平台可能同时提出启停或速度请求。项目需要列出模式与优先级:什么情况下允许远程写入,谁有权限,指令保持多久,检修模式怎样禁止覆盖,拒绝指令是否留下日志。远程访问应通过受控边界进入,避免把设备直接暴露到公网。控制网络分段、最小权限和审计记录是设计检查项,但具体安全方案仍需由项目的 OT/IT 责任人审核。

同样,“AI 发现异常”只能形成待核实线索。异常可能来自风道阻力、传感器偏移、点位映射错误或真正的设备问题;要称为故障诊断,仍需明确数据质量、误报与漏报处理,并由人员复核。没有历史趋势和维护结论,不应承诺预测性维护效果。

用四个故障场景做交付验收

图2是一张可直接转成调试用例的清单:断开上行网络,模拟传感器过期,制造冲突或越权命令,再测试通信恢复与版本更新。每项都要同时检查风机动作、报警、日志与人工接管。测试应在隔离、安全的条件下安排,不要在客户生产 BMS 上临时制造故障。

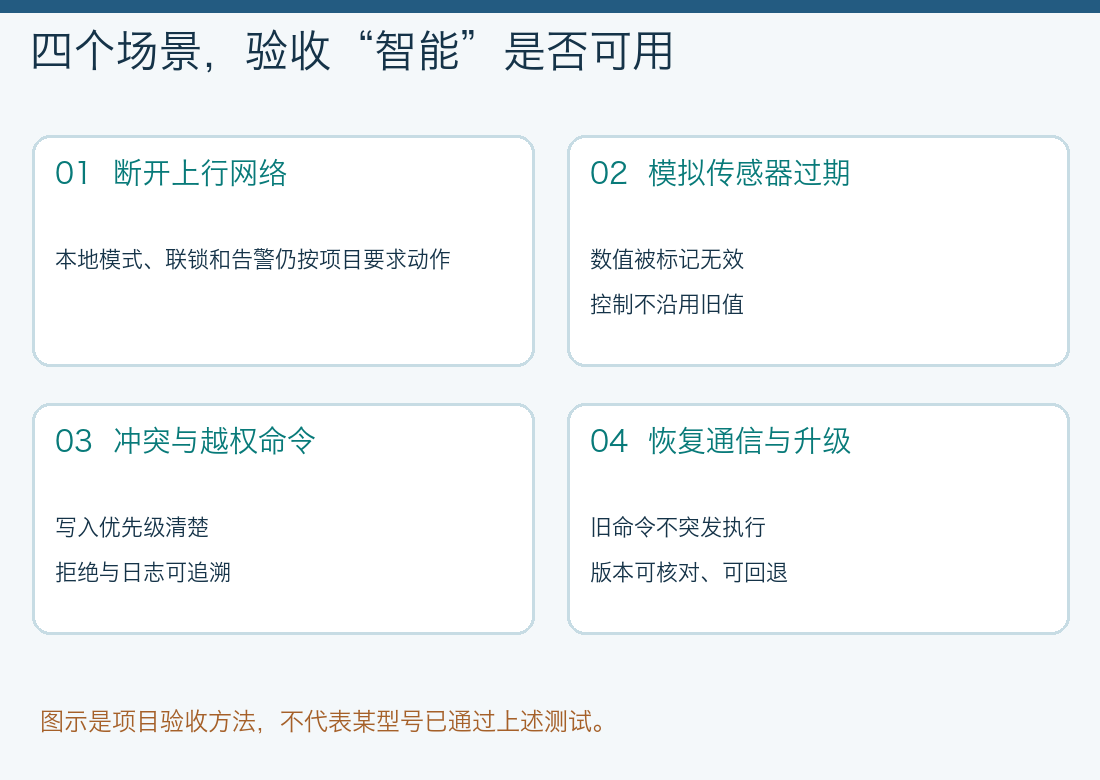

智能暖通风机四项交付验收场景:断网、传感器过期、越权命令、通信恢复与升级
图2:四个测试场景对应本地动作、数据质量、权限日志和版本回退;这是项目验收方法,不表示某个具体型号已通过测试。点击查看大图。

谈节能之前,先锁定相同工况与输入功率

EC 调速给系统提供了调整运行点的手段,但节能幅度不能从“已联网”或“用了 EC”直接推出。比较方案时,先固定目标风量、压力、空气条件、运行时段和设备边界,再记录总输入功率与控制策略。若把过滤器状态、风阀位置或负荷曲线一并改变,必须把这些变化写进基线,不能把全部差额归于电机或平台。需要估算用电时,可参考朗伟的风机成本计算工具组织输入,结果仍取决于项目实测与实际电价。

从产品系列开始找候选,再核对接口版本

如果任务是管道通风,可先查看朗伟的EC 管道风机系列;如果是需要后倾离心形式的空气处理路径,可查看EC 后倾式离心风机系列。这些页面用于确认产品族和进一步查找候选,不证明某一型号已适配项目的 BMS、传感器或云平台。请索取所选完整型号及后缀的当前电气接口、控制方式、点位表、曲线和修订记录,再按图1、图2完成系统级验收。

看视频,把架构图变成项目问题清单

本期视频用隔离的示意架构讲解 EC、现场控制、网关和远程平台的关系。可在 B 站观看,或从抖音观看同一主题。看完先带着四个问题回到项目:所选风机的实际接口是什么?断网动作谁负责?每个点位的单位和质量如何定义?远程命令怎样授权与撤销?能写出这些答案,才算进入可验证的实施方案。

如需一起核对候选风机与控制接口,请将脱敏工况、完整型号和预期点位表发至 sales@longwellfans.com。

滚动至顶部

获取报价 / 选型建议

姓名、手机号码和常用邮箱均为必填;请选择预计采购量,需求描述可选填。工程师 1 个工作日内回复。

下载资料 / 产品目录

称呼、手机号码和常用邮箱均为必填;请选择预计采购量,提交后立即下载。

* 您的信息仅用于资料发送与技术支持,我们不会对外泄露。

电话咨询 +86 183 5827 4663 微信同号,建议留言型号/需求 +86 177 6731 3153
WhatsApp+86 183 5827 4663微信同号,建议留言型号/需求另一业务联系电话+86 177 6731 3153
邮件询盘立即发送询盘
电话 / 微信 WhatsApp 立即询盘

电话 / 微信联系

可直接拨号;添加 183 号码微信时,建议留言型号、工况或采购需求。

+86 183 5827 4663微信同号,建议留言型号/需求

使用 WhatsApp 联系 183 号码

提交完整项目需求
